PEMBANGUNAN 3 RUANG KELAS SD-IT LUQMANUL HAKIM

بِسْـــــمِ اﷲِالرَّحْمَنِ اارَّحِيم

السلام عليكم ورحمة اللّٰه وبركاته
الحمد لله والصلاة والسلام على رسول اللّٰه وعلى آله وصحبه أجمعين

PROYEK PEMBANGUNAN

3 RUANG KELAS SD-IT

LUQMANUL HAKIM

Ditulis oleh Sekretaris

Sabtu, 16 Januari 2021:

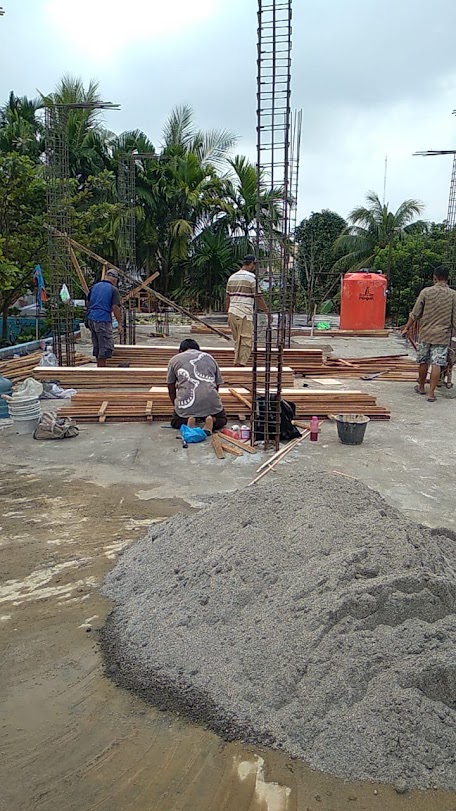

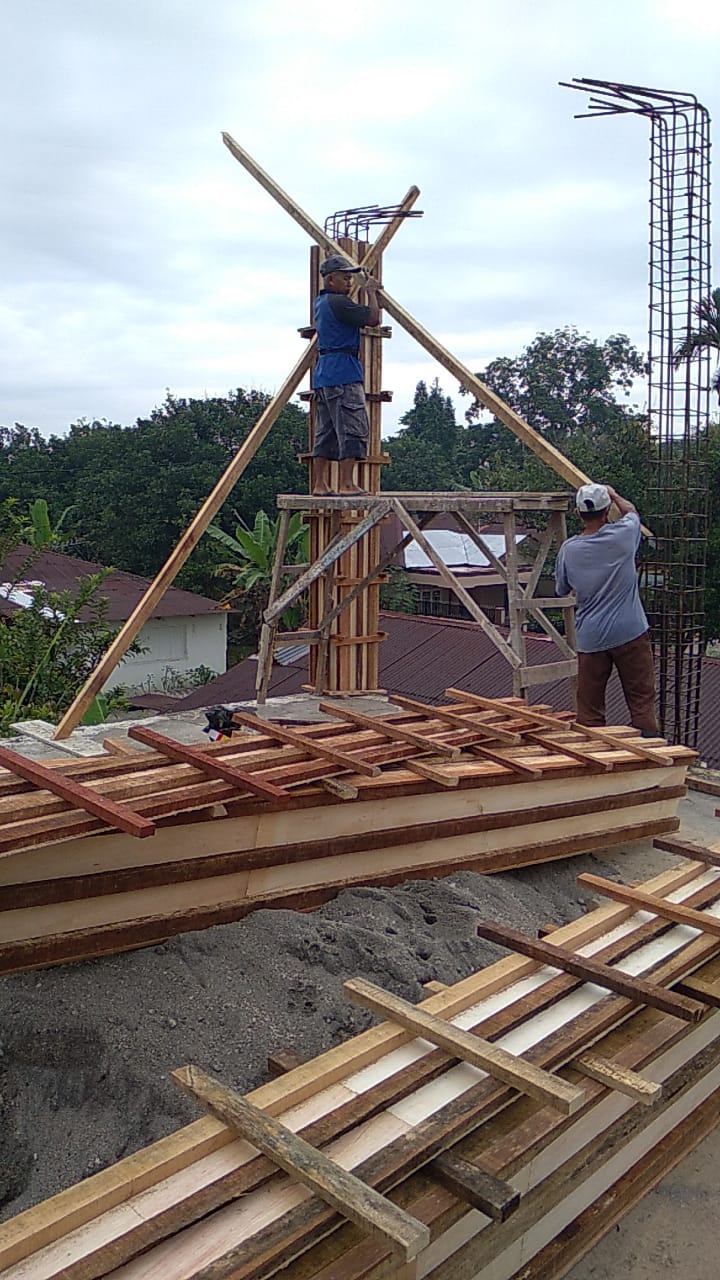

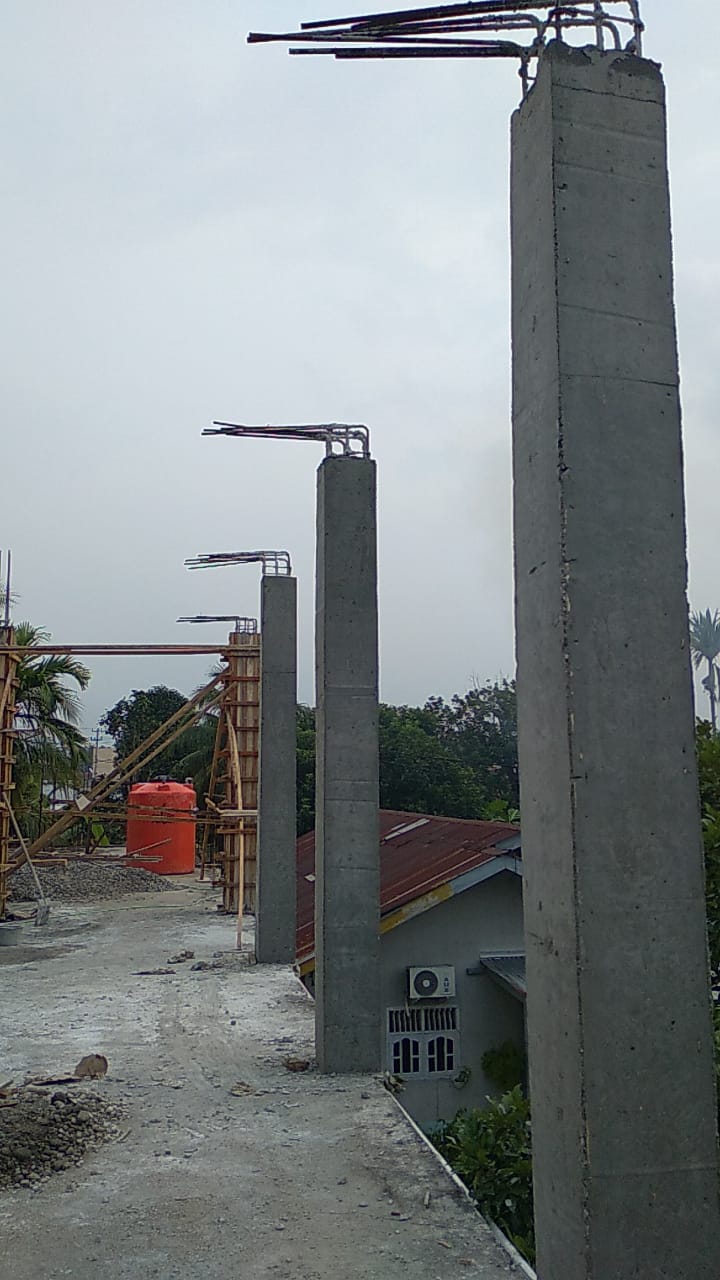

1. Besi rakitan untuk tiang sudah dipasang sebagian yaitu 12 tiang dan sisanya diselesaikan hari Senin dan Selasa.
Besi tiang rakitan dibuat oleh bang Abdurrahim (adik bang Anto Las).
Total dana untuk besi tiang rakitan = 14.994.000,-
Total 21 tiang.

Ahad, 17 Januari 2021:

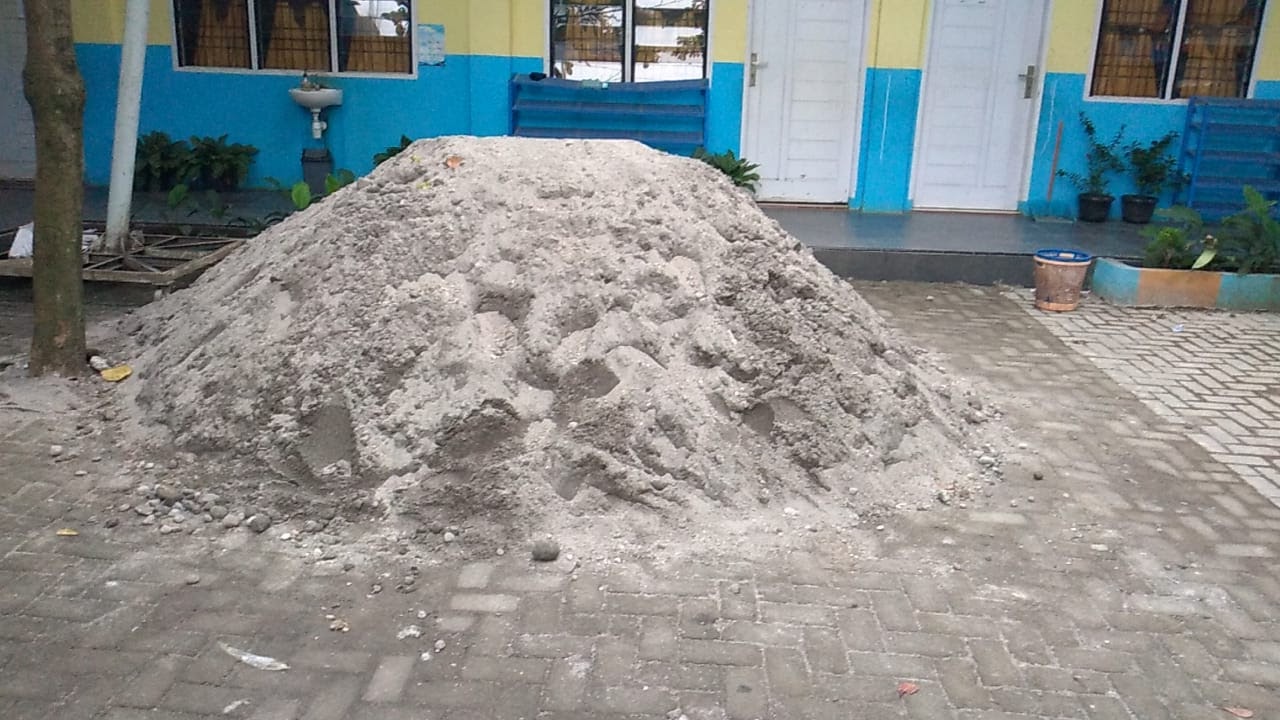

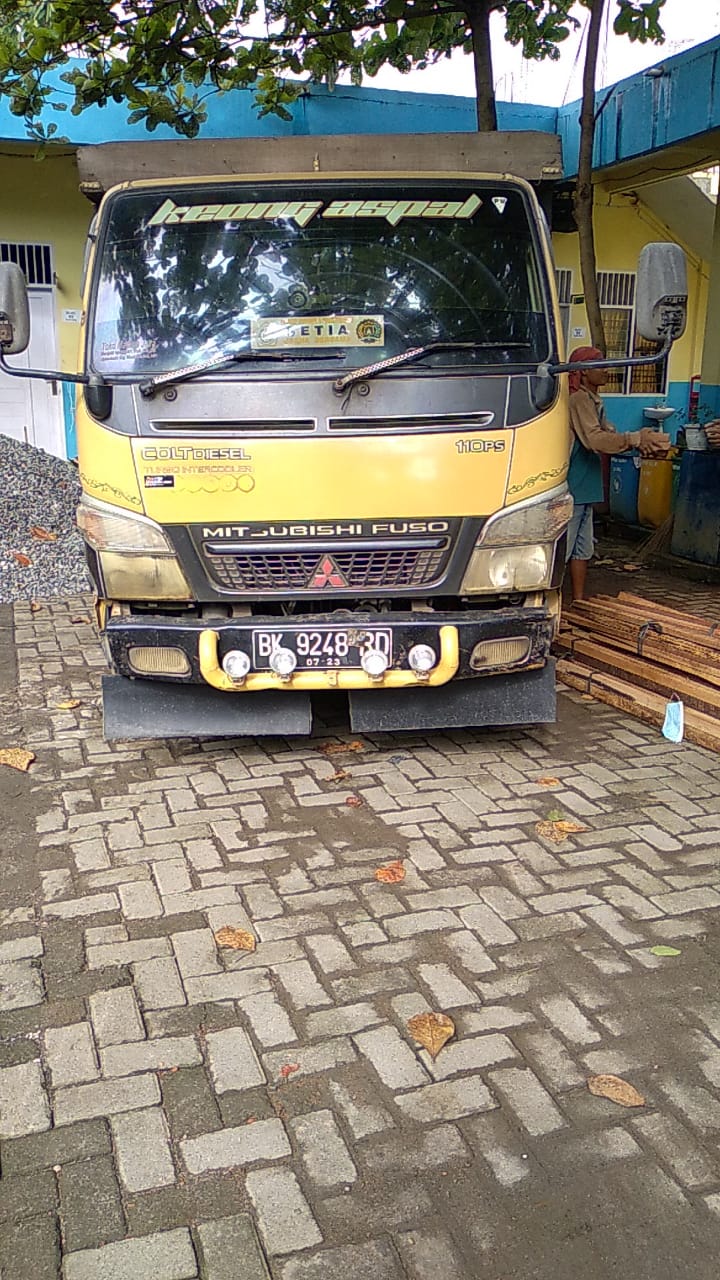

1. Masuk pasir satu dump truk sedang. Kontak person oleh Pak Kasiran.

2. Masuk batu kerikil split satu dump truk sedang. Kontak Person oleh Pak Kasiran.

Masuk pasir 1 dumptruck = 500ribu dan batu kerikil split 1dumptruck = 1.6juta.

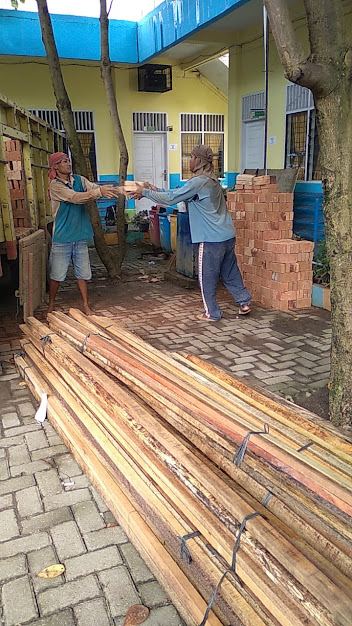

3. Batu bata Lubuk Pakam masuk 7.000 buah. Estimasi dibutuhkan 14.000 buah.

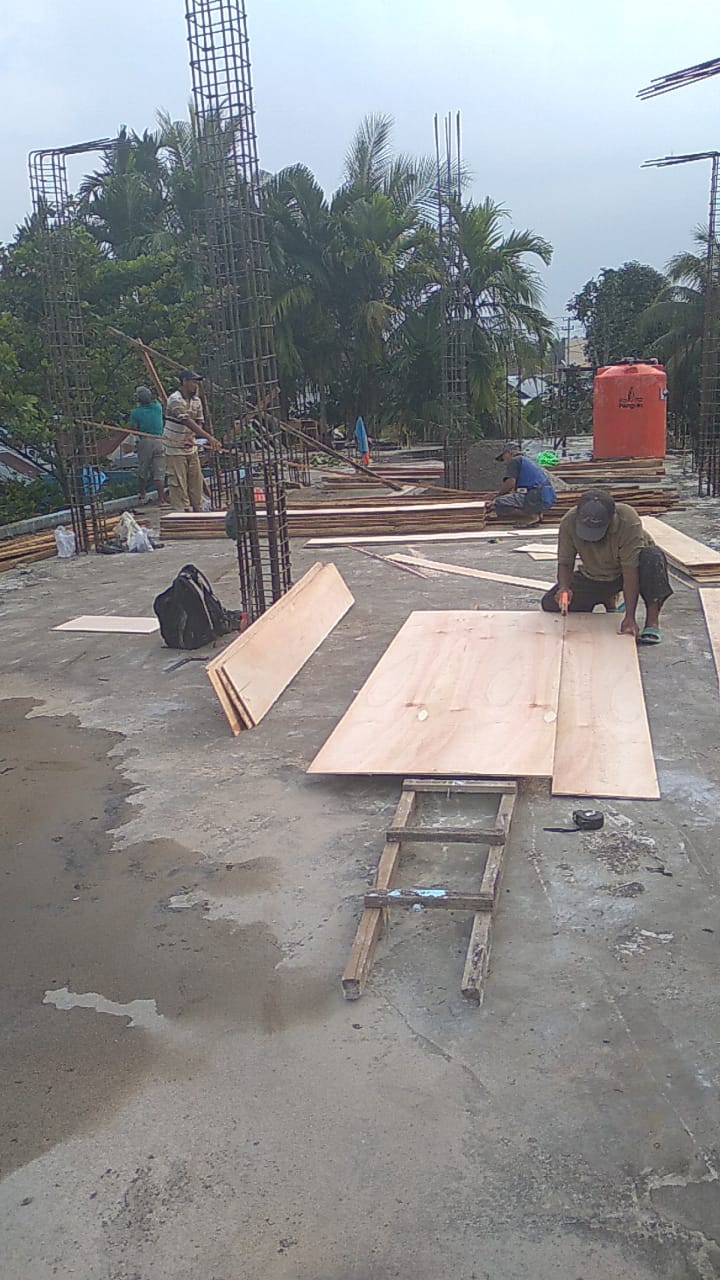

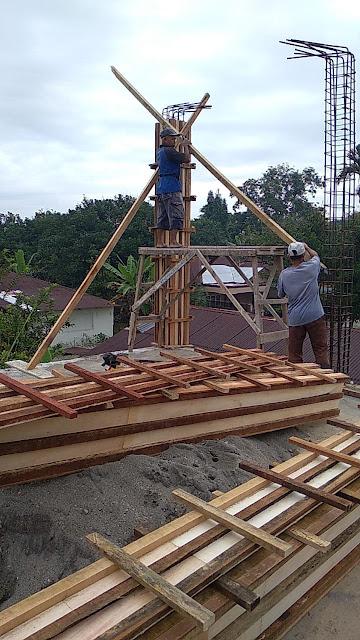

4. Kayu dan triplek untuk Mal Tiang-Tiang Kelas.

 Batu Bata Lubuk Pakam 7.000 buah = 3.430.000,-

Senin, 18 Januari 2021

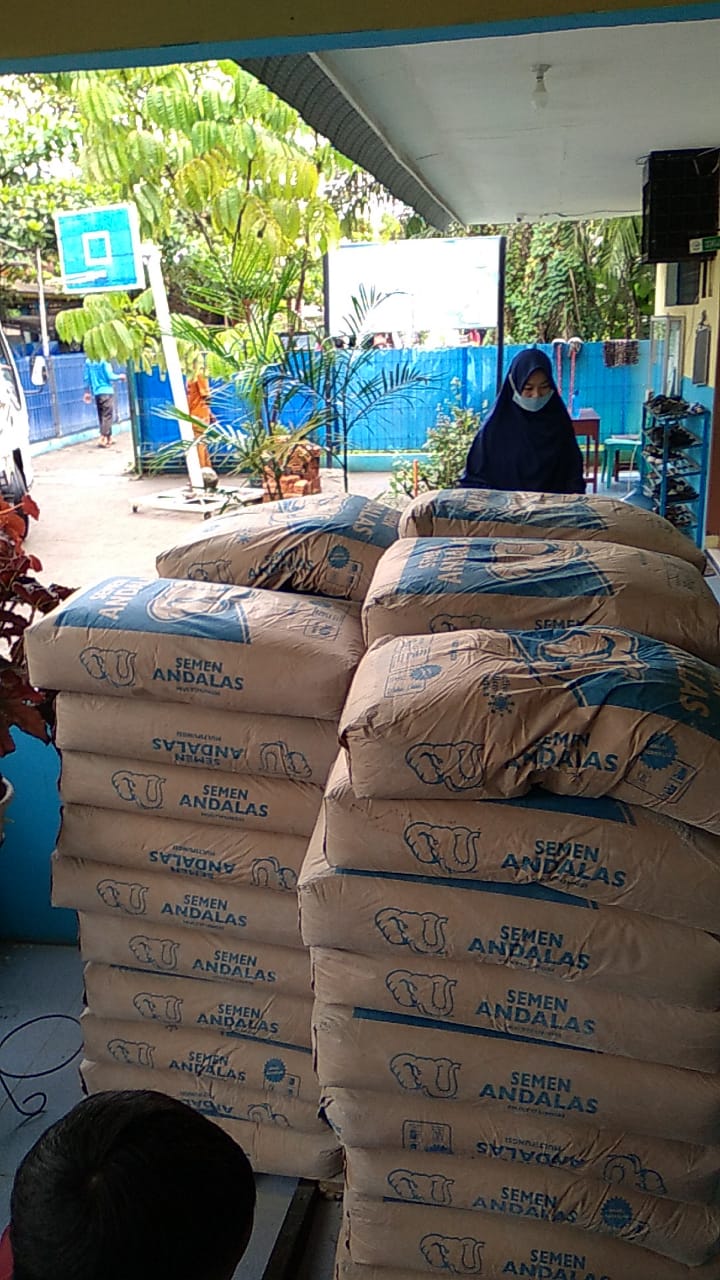

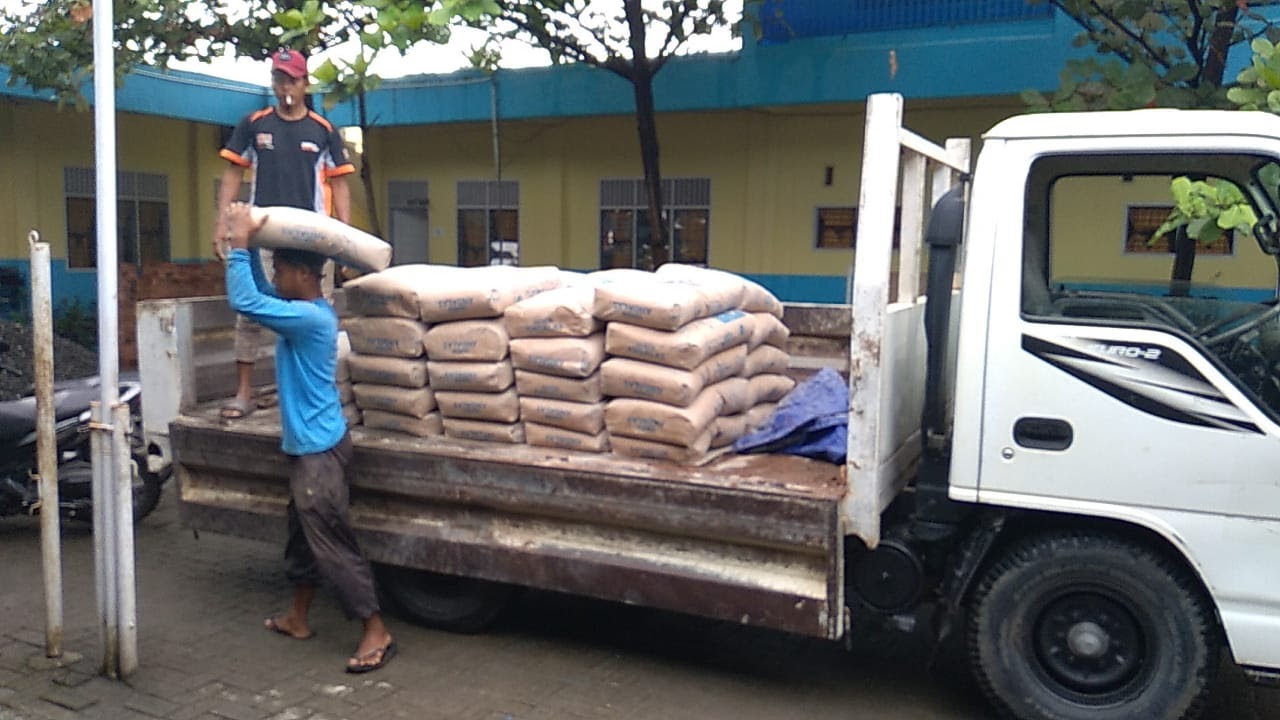

1. Semen 50 sak dari panglong Maju Jaya Jl. Sei Mencirim

Semen Andalas dari Panglong Maju Jaya 50sak = 2.550.000,-

Selasa, 19 Januari 2021

 1. Hari pertama tukang mulai masuk kerja. Tukang dan krunya mulai bekerja tengah hari siang yaitu membuat mal cor tiang.

Rabu, 20 Januari 2021

 1.  Hari kedua tukang bekerja. Masih membuat mal untuk cor tiang.

 Kamis, 21 Januari 2021

  1.  Hari ketiga tukang bekerja. Masih membuat mal untuk cor tiang.

 Jum'at, 22 Januari 2021

  1.  Hari keempat tukang bekerja. Sudah mulai melakukan Cor sebagian tiang.

 Sabtu, 23 Januari 2021

  1.  Hari kelima tukang bekerja. Sudah mulai melakukan pembukaan mal tiang cor yang sudah selesai di cor.

Pagi Hari sudah 2 tiang yang sudah dibuka.

Sore hari sudah tiga tiang yang dibuka dan tiga lagi sudah dicor.

 Senin, 25 Januari 2021

1.  Hari keenam tukang bekerja, pagi hari tukang membuka 3 mal tiang. Sehingga, tiang yang sudah selesai di cor adalah 6 tiang.

Senin Pagi, pembukaan 3 tiang sebelah Utara.

Senin Pagi, persiapan pemasangan mal cor 6 tiang yang lainnya.

Senin Pagi, persiapan pemasangan mal cor 6 tiang yang lainnya.

Senin sore masuk Kusen Kayu.

Senin sore masuk Kusen Kayu.
Total biaya Kusen = 14juta yaitu dengan UD. Iklas (Pak Bon Gg. Renal Majnu).

Senin sore tukang sudah selesai mendirikan mal tiang 6 buah.

Senin sore tukang sudah selesai mendirikan mal tiang 6 buah.

 Selasa, 26 Januari 2021

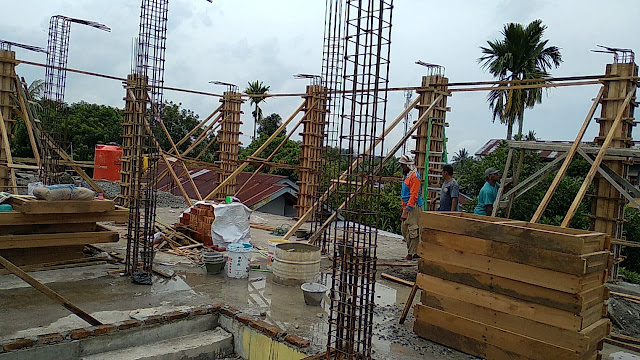

1.  Hari ketujuh tukang bekerja, selasa pagi para tukang menyelesaikan penguncian mal tiang 6 buah. Dan sebagian lagi memasang batu bata dinding kelas bagian Utara.

Selasa Pagi, Tukang mengunci 6 buah mal tiang Lt. II.

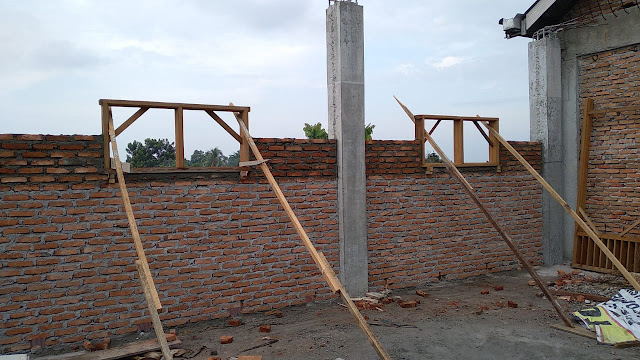

Selasa Pagi, Tukang juga memasang batu bata untuk Dinding bagian Utara Lt II.

 Video selasa pagi penguncian mal tiang 6 buah dan pemasangan bata dinding bagian Utara.

Selasa siang, masuk pasir 1 dumptruck kecil (6 kubik) via pak Kasiran 500ribu.

Video Selasa Sore, selesai pengecoran 3 tiang Lt. II

Video Selasa Sore, setting garis lurus tiang untuk pemasangan bata dinding sebelah Utara Lt. II.

 Rabu, 27 Januari 2021

1.  Hari kedelapan tukang bekerja, Rabu sore para tukang sudah menyelesaikandan membubka 3 tiang disebelah Barat. Dan tukang juga sudah memasang batu bata untuk dinding sebelah Utara sampai ke tiang ke-5.

Rabu, 27 Januari 2021, sudah selesai 3 tiang sebalah Barat.

Rabu, 27 Januari 2021, pemasangan bata dinding sebelah Utara sudah sampai tiang ke-5.

Video Rabu Sore tanggal 27 Januari 2021.

 Kamis, 28 Januari 2021

1.  Hari kesembilan tukang bekerja, Kamis pagi para tukang sedang mengunci 3 mal tiang lagi. Dan akan membuka 3 tiang yang sudah selesai yaitu disebelah Selatan.

 Kamis pagi, 28 Januari 2021

 Kamis sore, 28 Januari 202, tukang sudah mengecor 3 tiang dekat tangga.

Kamis sore, 28 Januari 202, masuk semen Andalas 50 sak dari panglong Maju Jaya.

Jum'at, 29 Januari 2021
1.  Hari Kesepuluh tukang bekerja, Jum'at tidak ada pemantauan oleh Yayasan.
Kemudian hari Sabtunya libur karena ada tukang yang walimahan.

Senin, 01 Pebruari 2021
1.  Hari Kesebelas tukang bekerja, Senin tukang sedang penguncian mal 5 tiang.

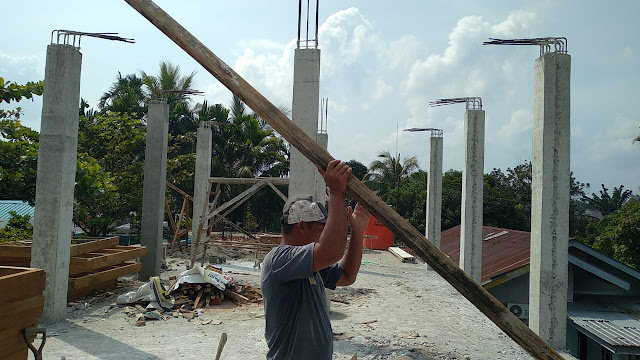

Senin 01 Pebruari 2021 tukang sedang mengunci 5 mal tiang.

Tampak banyak mal tiang yang sudah dibuka.

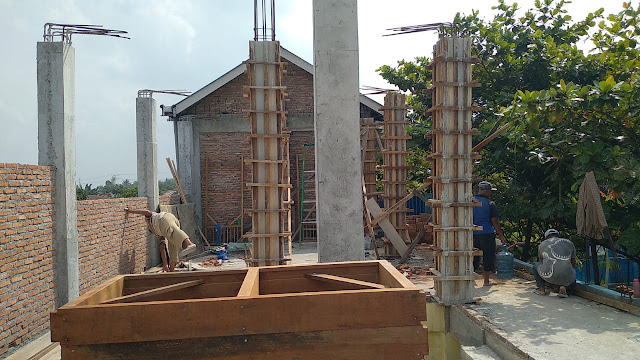

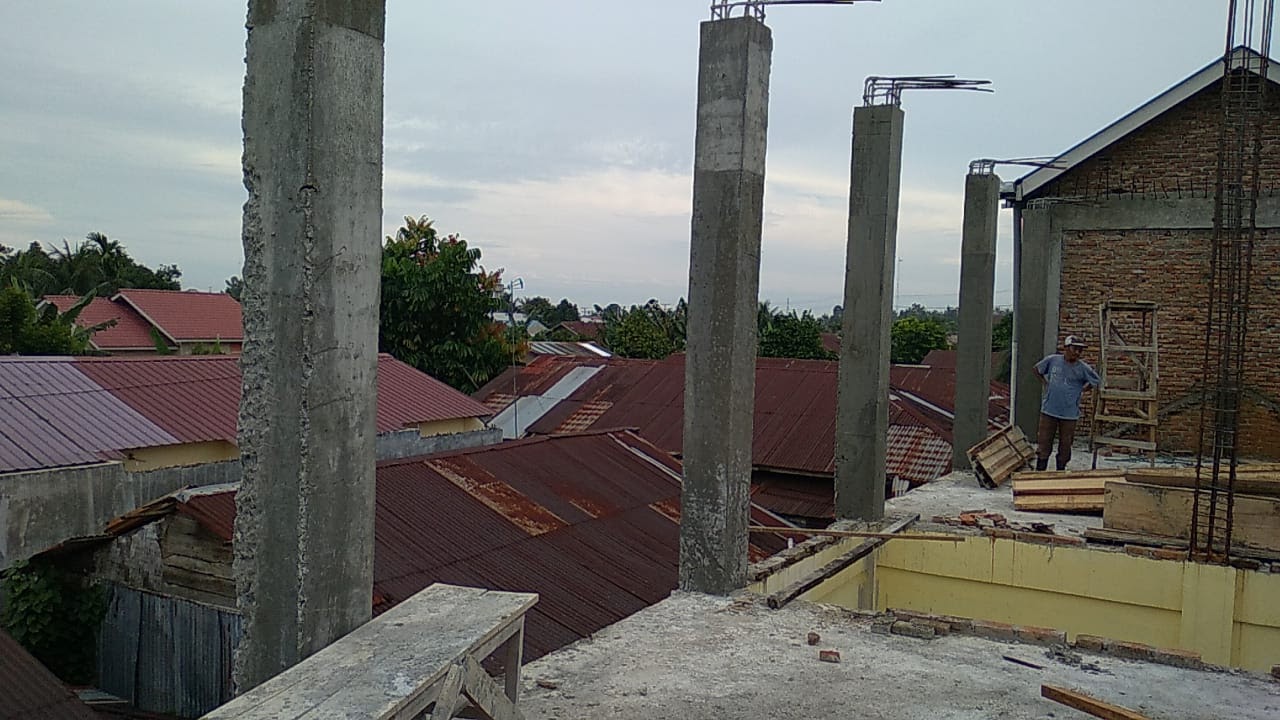

Dan sampai hari ini Senin tanggal 01-Pebruari 2021 sudah ada 16 tiang sudah selesai dan tinggal 5 tiang lagi sedang dalam proses.

Hari ini Senin pagi tanggal 01 Pebruari 2021 telah diberikan Uang kompensasi kepada tetangga sekolah yang nempel dan terkena dampak atau ganguang atau kerugian akibat pembangunan gedung sekolah, yaitu Pak Iyan sebelah Utara dan bu Ismayani sebelah Barat.
Dan diketahui langsung oleh salah satu Pembina Yayasan ustadz Zulfikar, SE dan Sekretaris Yayasan.

Selasa, 02 Pebruari 2021
1.  Hari Keduabelas tukang bekerja, Selasa tukang sedang pengecoran 5 tiang.

Pengecoran sisa 5 tiang.

Hari keduabelas tuakang bekerja, sebagian sudah menyelesaikan bata sampai tiang ke-5 sebelah Barat.

Rabu, 03 Pebruari 2021
1.  Hari Ketigabelas tukang bekerja, Rabu pagi tukang sedang pembukaan 5 tiang sisa. Berarti pengecoran 21 tiang sudah selesai semuanya tinggal pasang bata.

Kamis, 04 Pebruari 2021

1.  Hari Keempatbelas tukang bekerja, Kamis sore sudah melakukan pemasangan kusen dan bata.

Kamis, 04 Februari 2021 masuk pasir 6 kubik. Harga 500ribu rupiah.

Jum'at, 05 Pebruari 2021
1.  Hari Kelimabelas tukang bekerja, Jum'at pagi melanjutkan pemasangan bata dinding.

Sabtu, 06 Pebruari 2021
1.  Hari Keenambelas tukang bekerja, Sabtu sore melanjutkan pemasangan bata dinding.

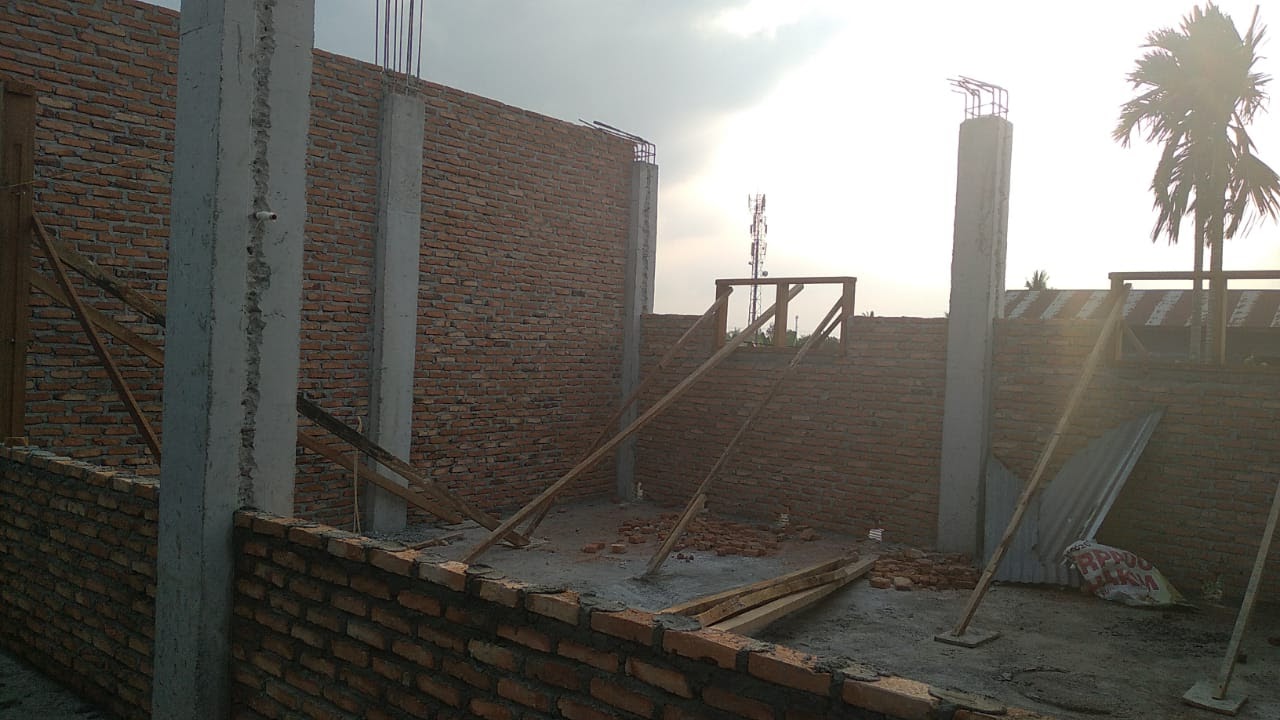

Sabtu 06 Pebruari 2021 sore, kondisi kelas baru pertama di sebelah Utara.

Sabtu 06 Pebruari 2021 sore, kondisi kelas baru kedua di sebelah Utara dan Barat.

Sabtu 06 Pebruari 2021 sore, kondisi kelas baru ketiga di sebelah Barat.

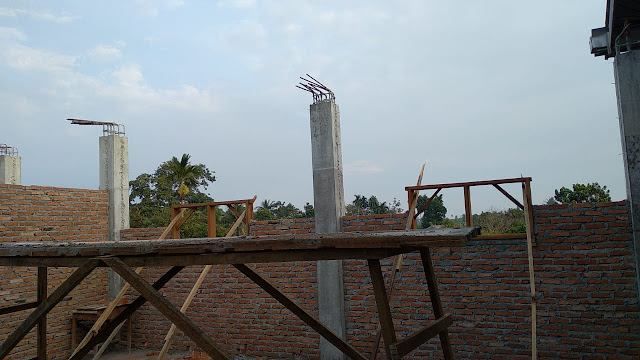

Senin, 08 Pebruari 2021

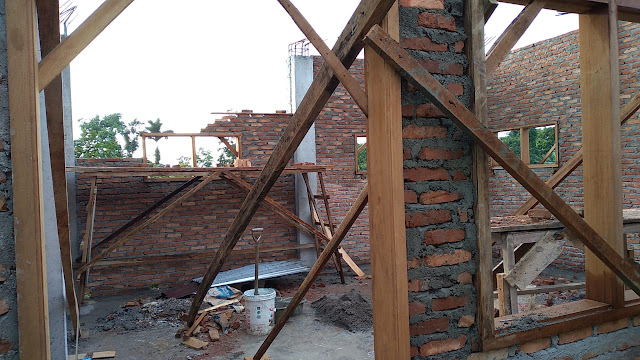

1.  Hari Ketujuhbelas tukang bekerja, Senin pagi kondisinya masih sama dengan hari sabtu sore.

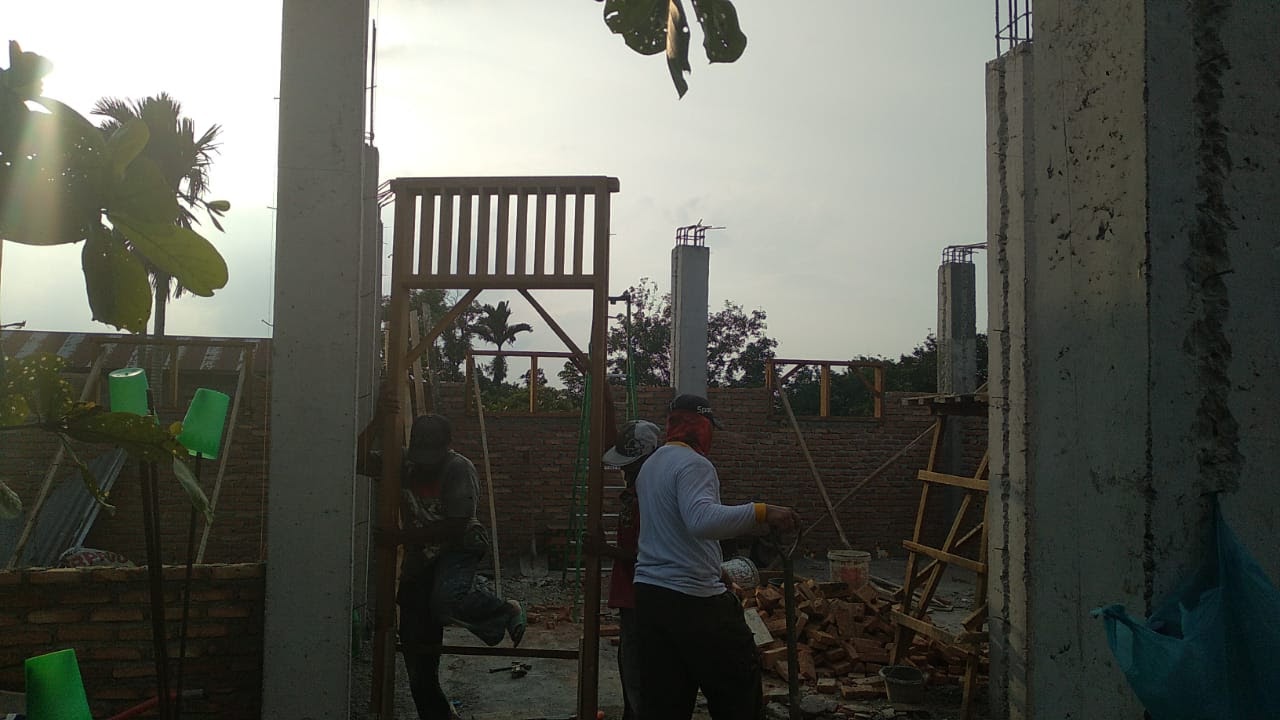

2.  Senin sore tukang sudah memasang banyak kusen jendela dan 2 kusen pintu.

Selasa, 09 Pebruari 2021

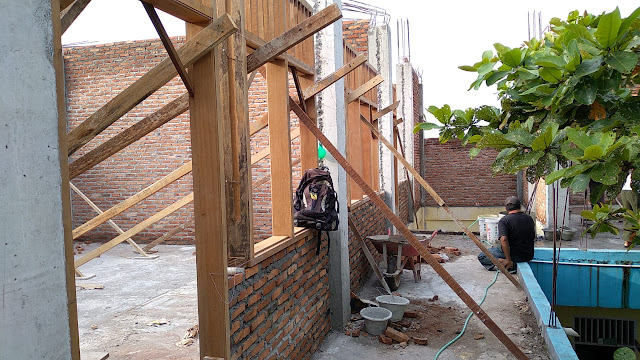

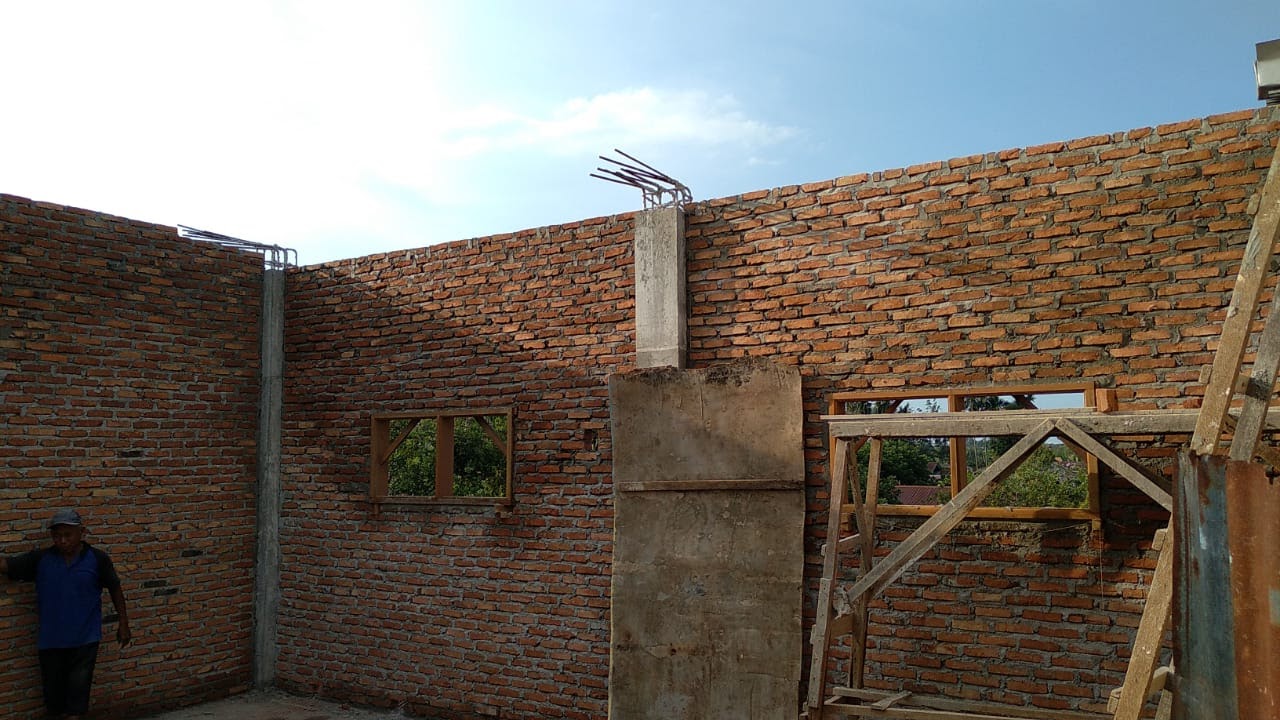

1.  Hari Kedelapanbelas tukang bekerja, Selasa sore masih tahap pemasangan bata dinding.

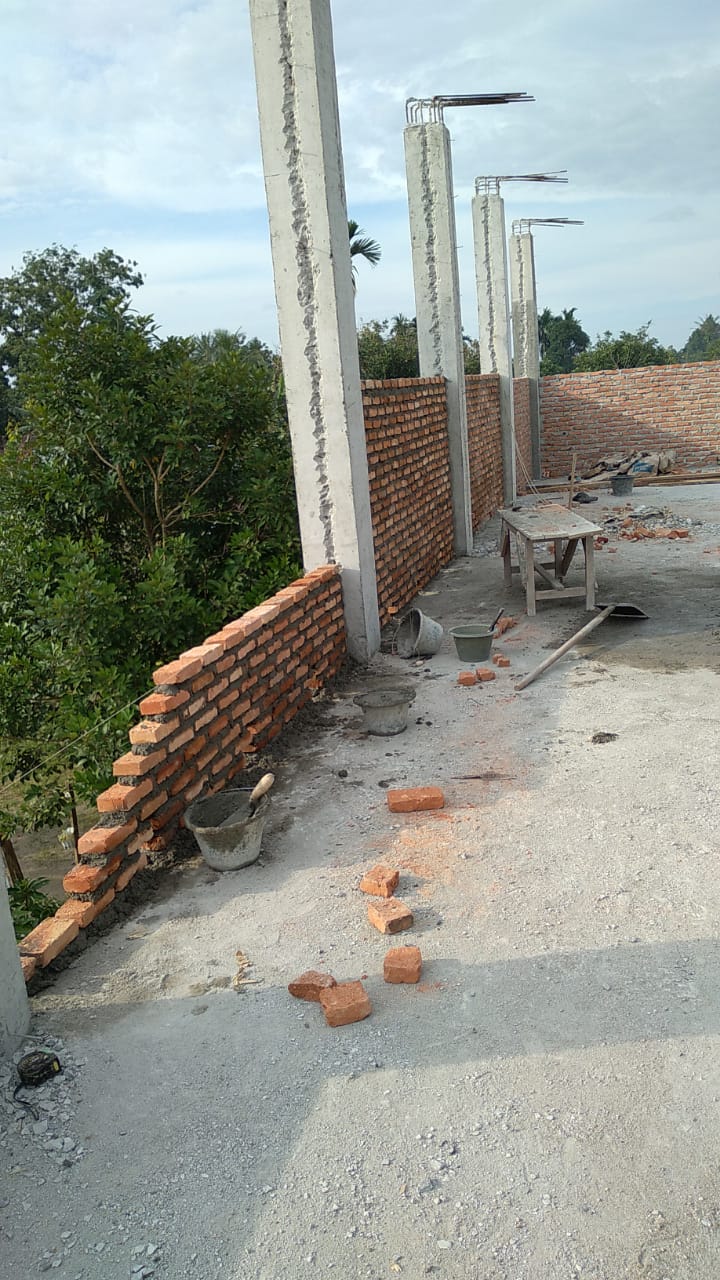

Ruang pertama sebelah Utara.

Ruang kedua dan ketiga sebelah Barat. Tampak dari depan.

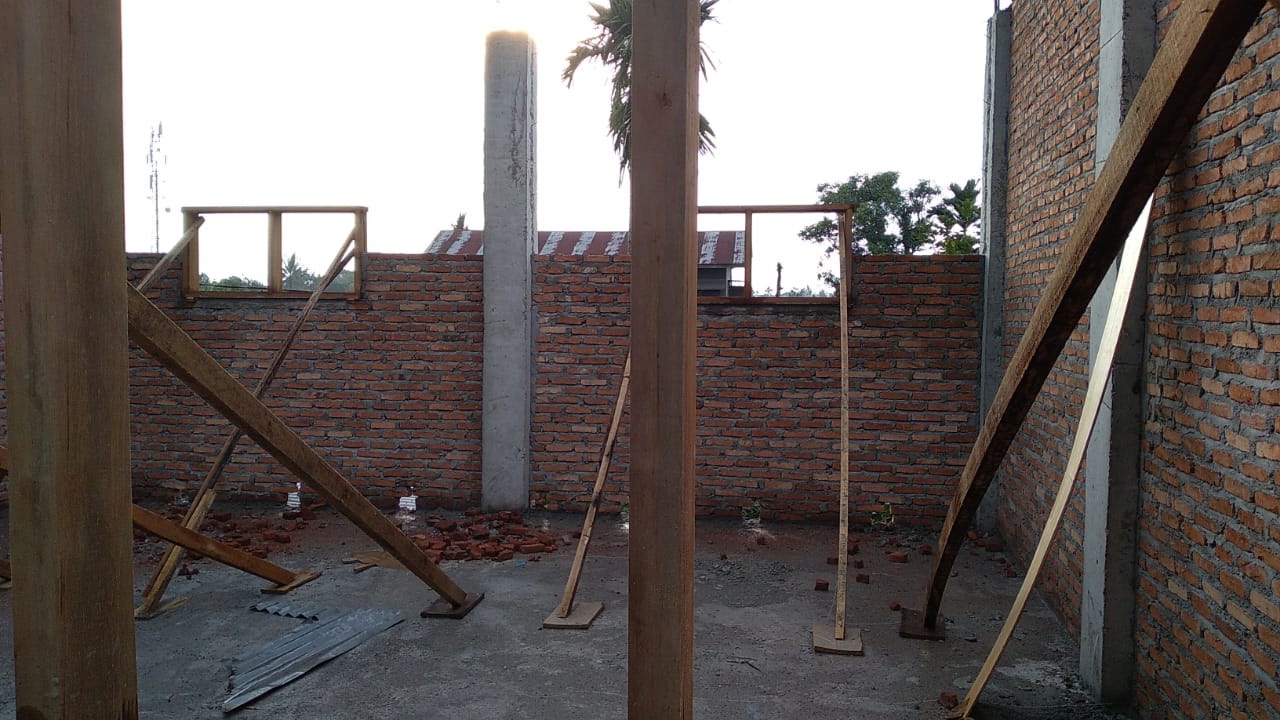

Rabu, 10 Pebruari 2021
1.  Hari Kesembilanbelas tukang bekerja, Rabu sore masih tahap pemasangan bata dinding.

Pemasangan bata dinding ruang tangga masuk ke atas.

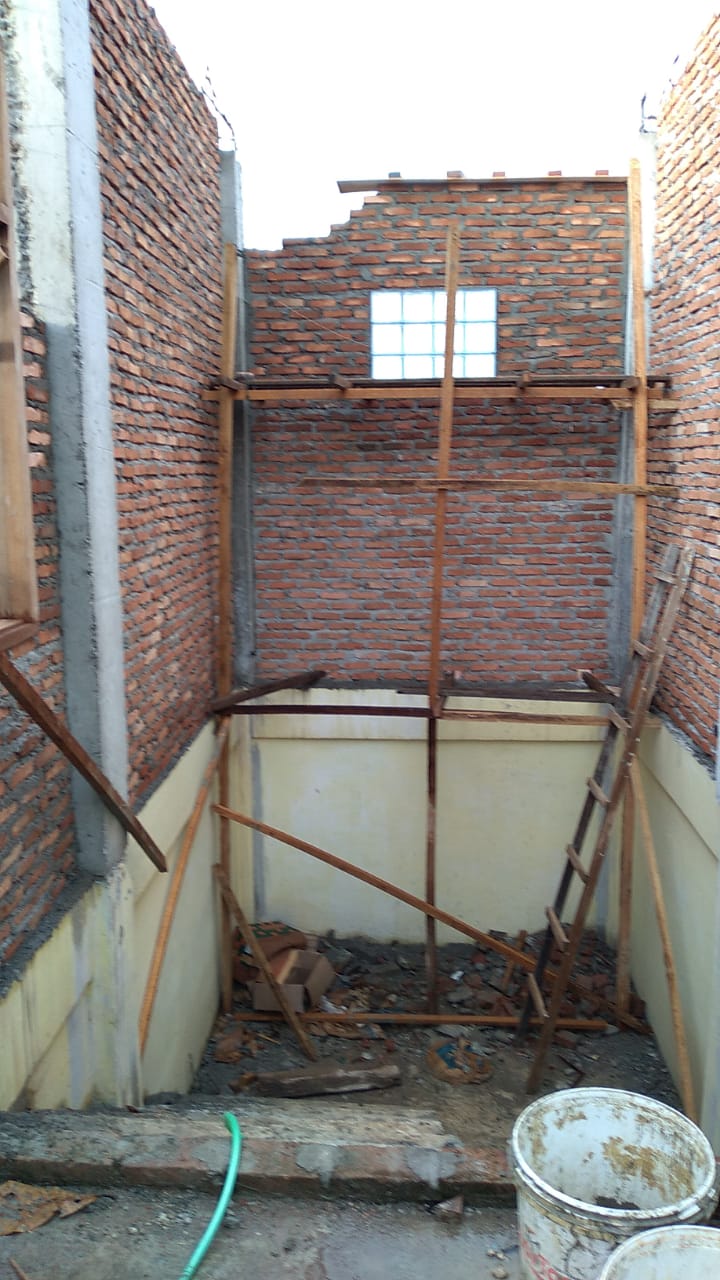

Ruangan kedua sebelah Barat dekat tangga masuk.

Ruangan ketiga sebelah Barat.

Kamis, 11 Pebruari 2021
1.  Hari Keduapuluh tukang bekerja, Kamis pagi masih melanjutkan pemasangan bata dinding.

Jum'at, 12 Pebruari 2021
1.  Hari Keduapuluhsatu tukang bekerja, Jum'at sore masih melanjutkan pemasangan batu dinding dan kusen.

Sabtu, 13 Pebruari 2021
1.  Hari Keduapuluhdua tukang bekerja, Sabtu sore tukang sedang menyelesaikan pemasangan bata yang tinggal 3 meter lagi dan kedepan Insya Allah akan membuat mal cor untuk pengikat tiang ke tiang.
2. Masuk papan dan bambu untuk membuat mal cor antara tiang ke tiang.

Ruang kelas baru pertama sebelah Utara.

Ruang tangga masuk ke atas dan penampakan dua kelas bagian depan sebelah Barat.

Ruang kelas baru kedua sebelah Barat.

Ruang kelas baru ketiga sebelah Barat.

Senin, 15 Pebruari 2021
1.  Hari Keduapuluhtiga tukang bekerja, Senin sore tukang sedang memasang bata bekas tombak layar.

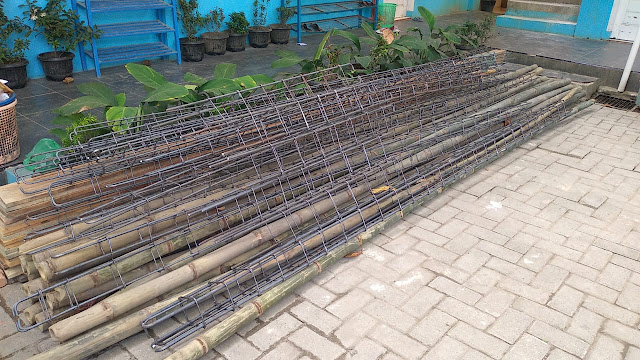

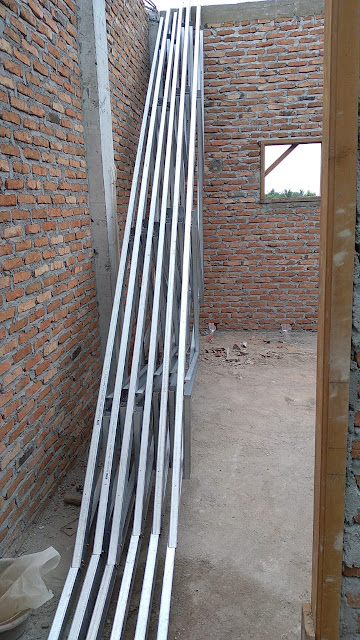

2. Masuk rangka besi untuk untuk cor ring balok atas.
3. Dan masuk pasir 1 dump truk 6 kubik..

Selasa, 16 Pebruari 2021
1.  Hari Keduapuluhempat tukang bekerja, Selasa sore tukang sedang memasang rangka besi cor ring balok atas.

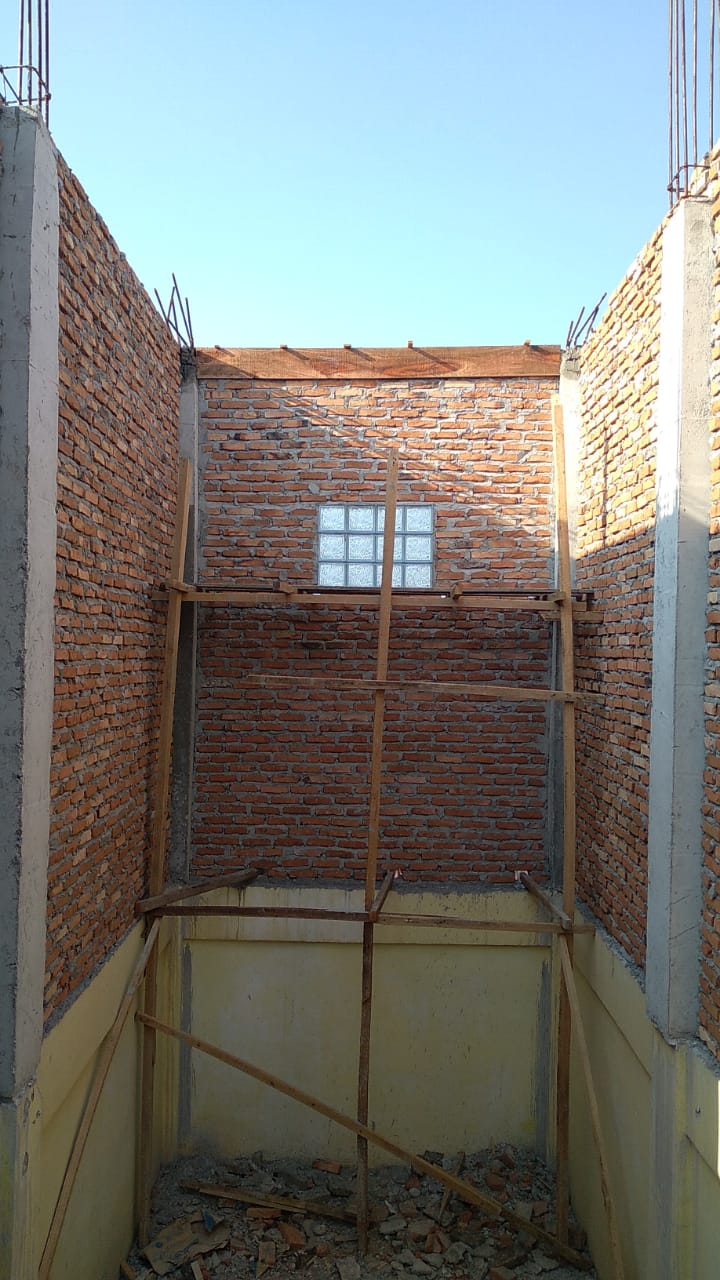

Rabu, 17 Pebruari 2021
1.  Hari Keduapuluhlima tukang bekerja, Rabu sore tukang sedang mengecor ring balok atas.

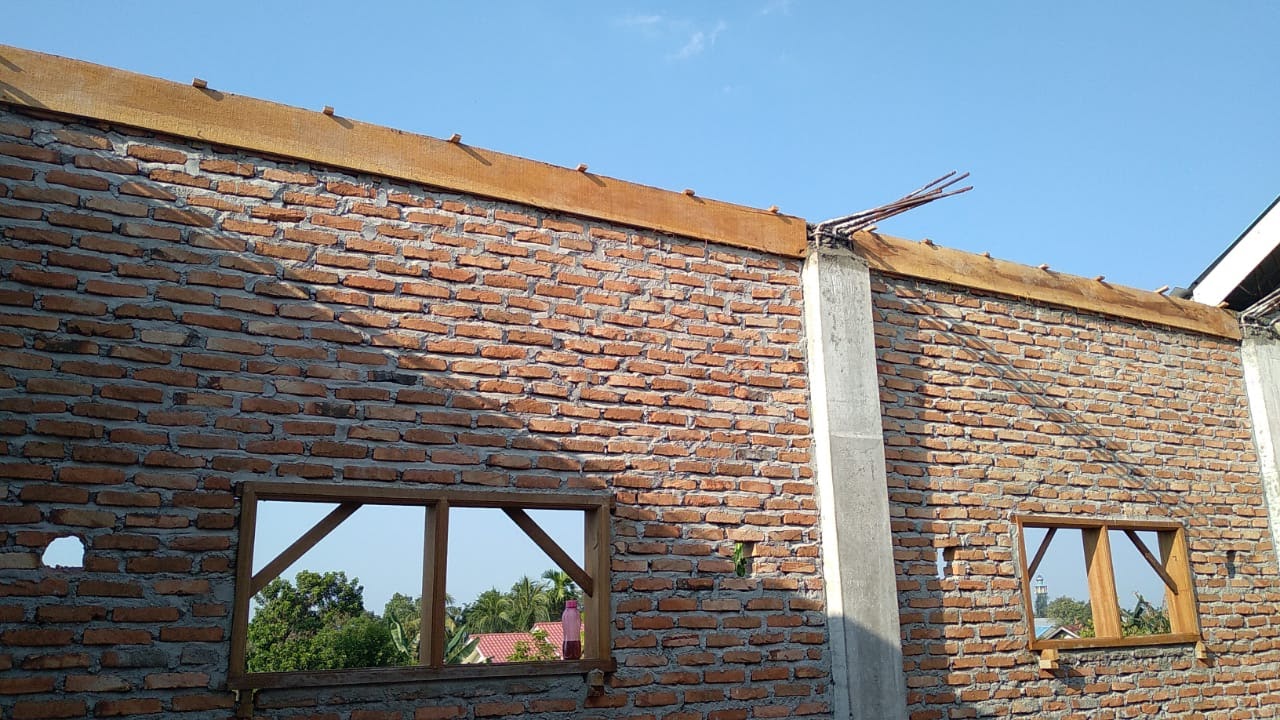

Sudah dicor ring balok atas, dinding bagian belakang ruang/kelas pertama sebelah Utara.

Sudah dicor ring balok atas
, dinding bagian belakang ruang tangga sebelah Utara.

Sedang cor ring balok atas
, dinding bagian belakang ruang kedua sebelah Barat.

Sedang cor ring balok atas
, dinding bagian belakang ruang ketiga sebelah Barat.

Kamis, 18 Pebruari 2021
1.  Hari Keduapuluhenam tukang bekerja, Kamis pagi tukang sedang menyelesaikan cor ring balok atas dan pembuatan mal cor ring balok yang lainnya.

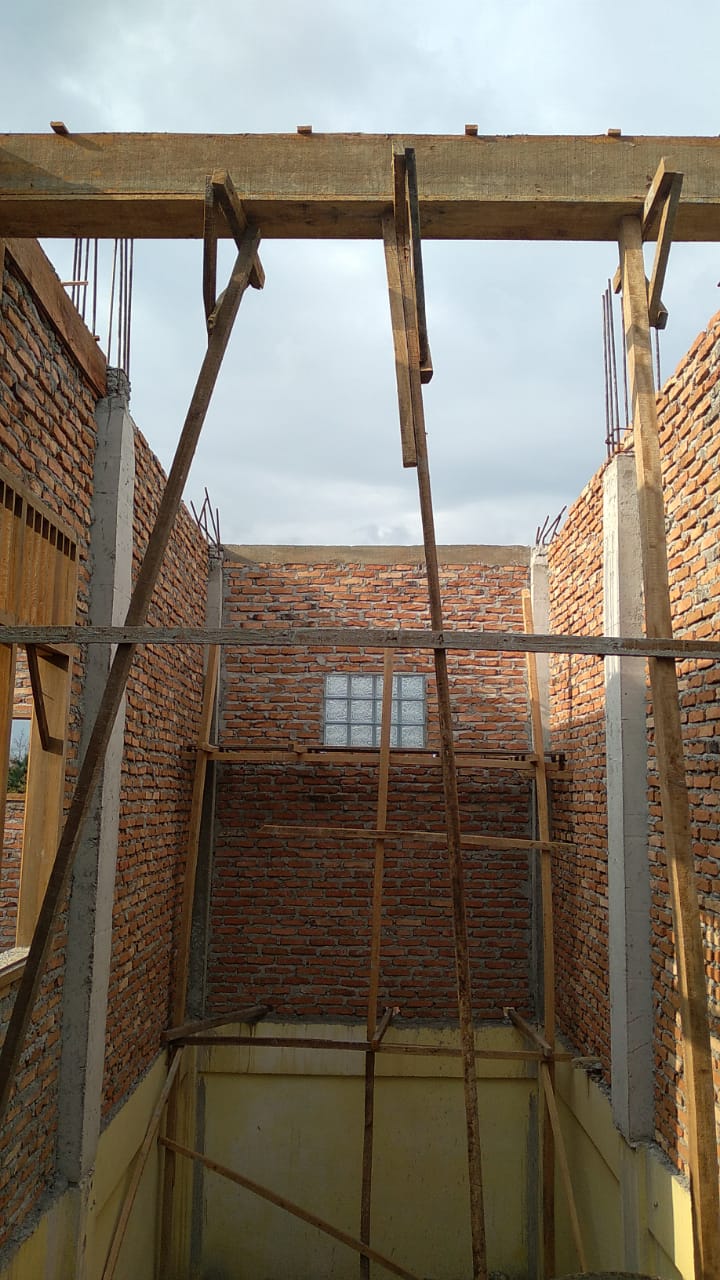

Jum'at, 19 Pebruari 2021
1.  Hari Keduapuluhtujuh tukang bekerja, Jum'at sore tukang sedang membuka mal cor ring balok atas dan memplaster dinding luar sebelah Utara dan memasang mal cor tiang teras depan.

Pemasangan mal cor tiang teras depan.

Pemasangan mal cor tiang teras depan.

Mal cor ring balok sudah dilepas, ruang pertama sebelah Utara dan juga sudah mulai memplaster dinding luarnya.

Mal cor ring balok sudah dilepas, ruang tangga.

Mal cor ring balok sudah dilepas, ruang kedua.

Mal cor ring balok sudah dilepas, ruang ketiga.

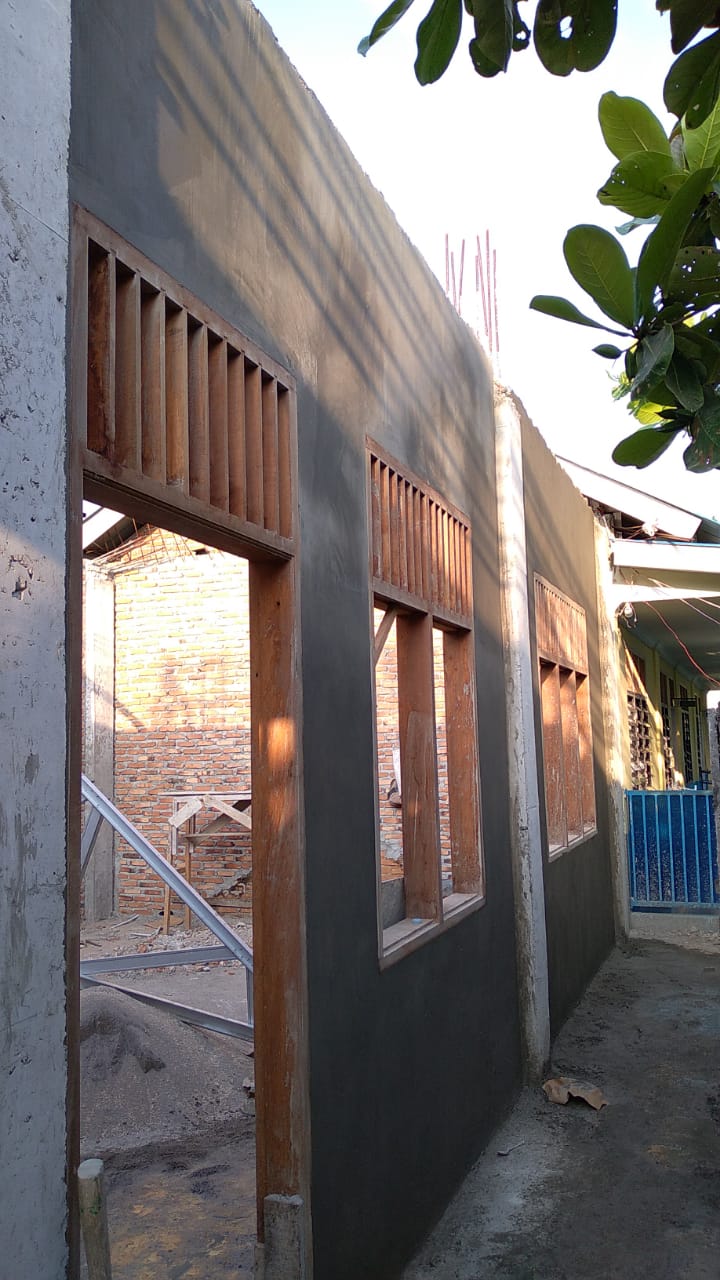

Memplaster dinding luar ruang pertama.

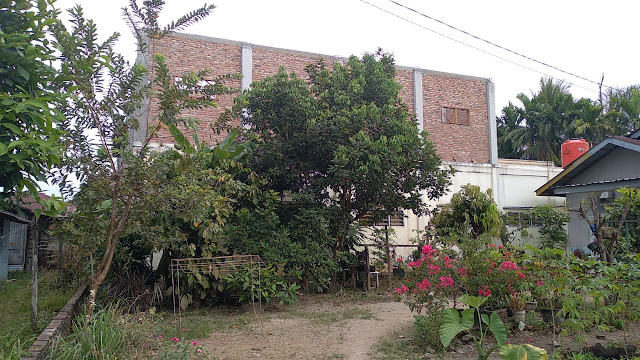

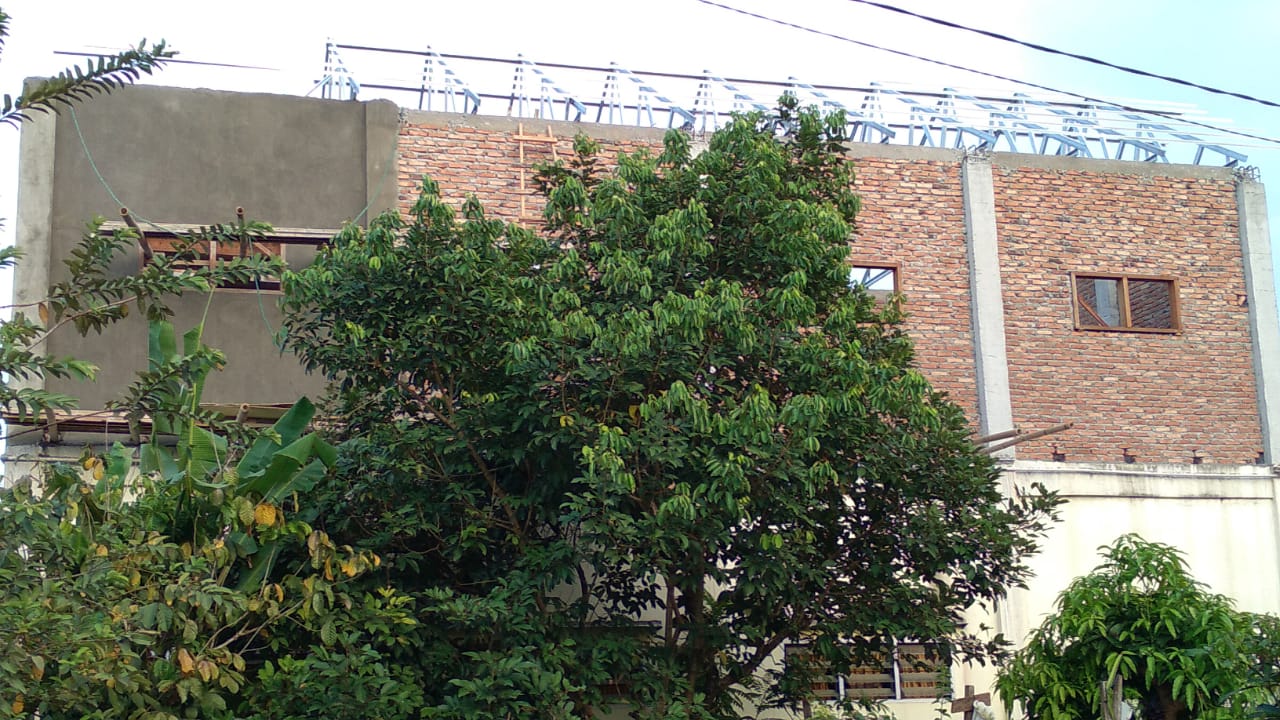

Gedung luar sekolah SD-IT Luqmanul Hakim tampak dari Gg. Sarmen.

Sabtu, 20 Pebruari 2021
1.  Hari Keduapuluhdelapan tukang bekerja, Sabtu sore tukang sedang cor tiang teras dan memplaster dinding luar sebelah Utara, ruang kedua.

Cor tiang teras depan.

Cor tiang teras depan.

Cor tiang teras depan.

Cor tiang teras depan.

Plaster dinding luar ruang kedua sebelah Utara.

Senin, 22 Pebruari 2021
1.  Hari Senin tukang libur tidak masuk bekerja karena listrik/PLN padam satu hari sehingga tidak tersedia air.

Selasa, 23 Pebruari 2021

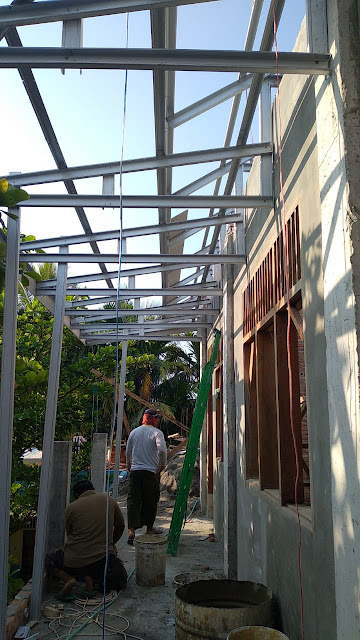

1.  Hari Keduapuluhsembilan tukang bekerja, Selasa sore tukang sedang memasang instalasi listrik dan melanjutkan memplaster dinding luar gedung.

Rabu, 24 Pebruari 2021
1.  Hari Ketigapuluh tukang bekerja, Rabu sore tukang kedatangan vendor baja ringan Mas'ud beserta anggotanya dan tukang melanjutkan memplaster dinding luar gedung.

Biaya/Faktur pembelian baja ringan dari Mas'ud, total harga Rp.15.344.000,-

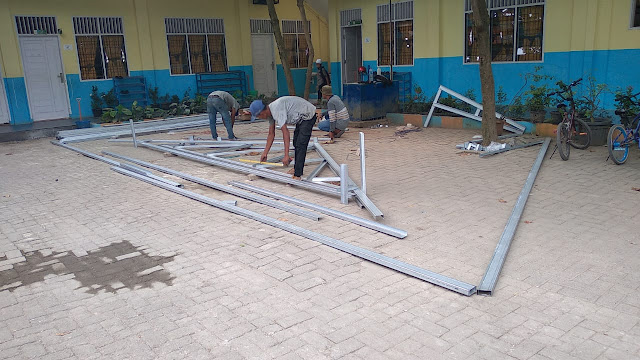

Masuk Baja Ringan dari vendor Mas'ud.

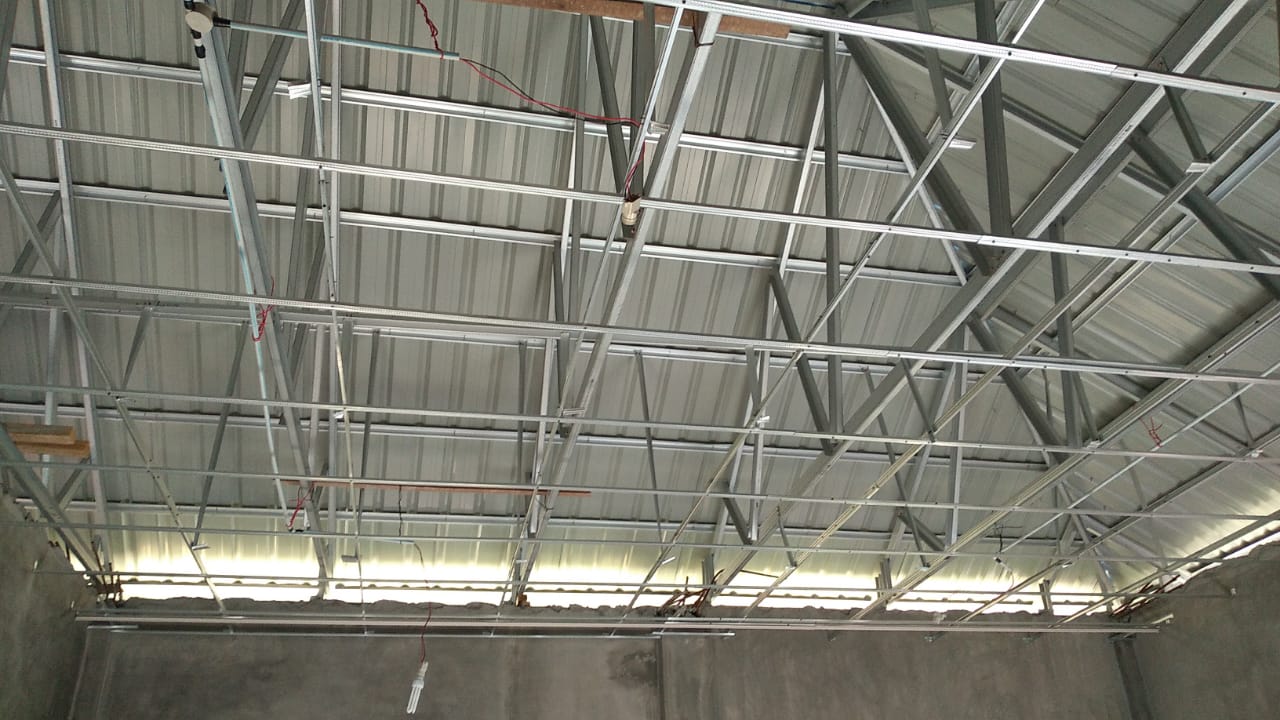

Anggota Mas'ud sedang merakit atap dari baja ringan.

Rakitan atap baja ringan untuk ruangan pertama.

Akhi Mas'ud, vendor baja ringan.

 Faktur baja ringan

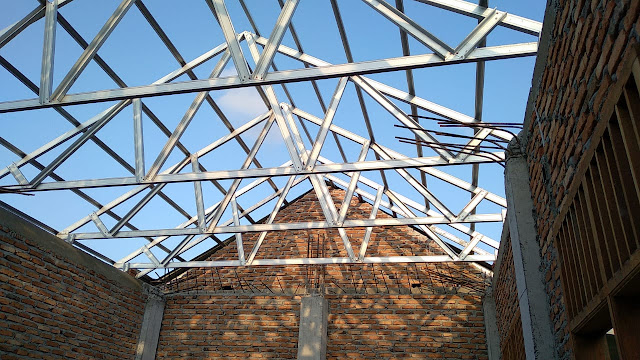

Kamis, 25 Pebruari 2021

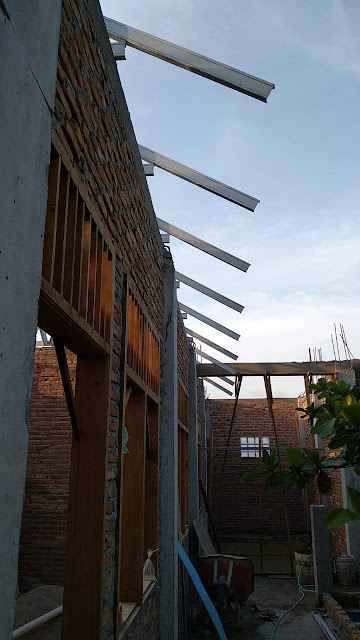

1.  Hari Ketigapuluhsatu tukang bekerja, Kamis sore tukang melanjutkan memplaster dinding luar gedung.

Jum'at, 26 Pebruari 2021

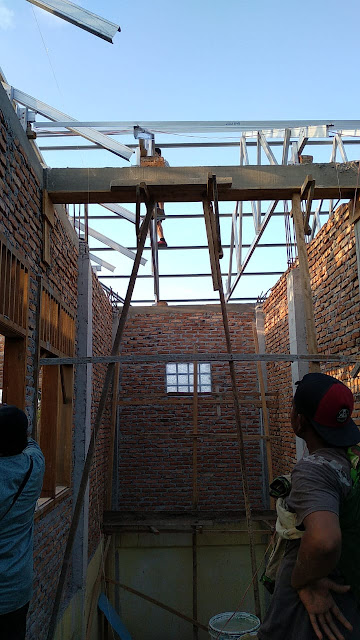

1.  Hari Ketigapuluhdua tukang bekerja, Jum'at pagi tukang melanjutkan memplaster dinding luar depan dan belakang gedung. Dan anggota akhi Mas'ud melanjutkan memasang atau instalasi kerangka atap gedung.

Kerangka atap ruang pertama.

Kerangka atap ruang tangga.

Kerangka atap ruang kedua.

Kerangka atap ruang ketiga.

Kerangka atap teras depan ruang ketiga.

Tambahan skrup.

Sabtu, 27 Pebruari 2021
1.  Hari Ketigapuluhtiga tukang bekerja, Sekretaris tidak sempat memantau ke sekolah.

Masuk Talang Air

Tambahan skrup 1 kotak besar dan silikon

Senin, 01 Pebruari 2021
1.  Hari Ketigapuluhempat tukang bekerja, Sekretaris tidak sempat memantau ke sekolah.

Selasa, 02 Maret 2021
1.  Hari Ketigapuluhlima tukang bekerja, Selasa pagi tukang sedang melanjutkan plaster dinding luar belakang dan depan. Dan anggota Mas'ud melanjutkan instalasi kerangka atap.

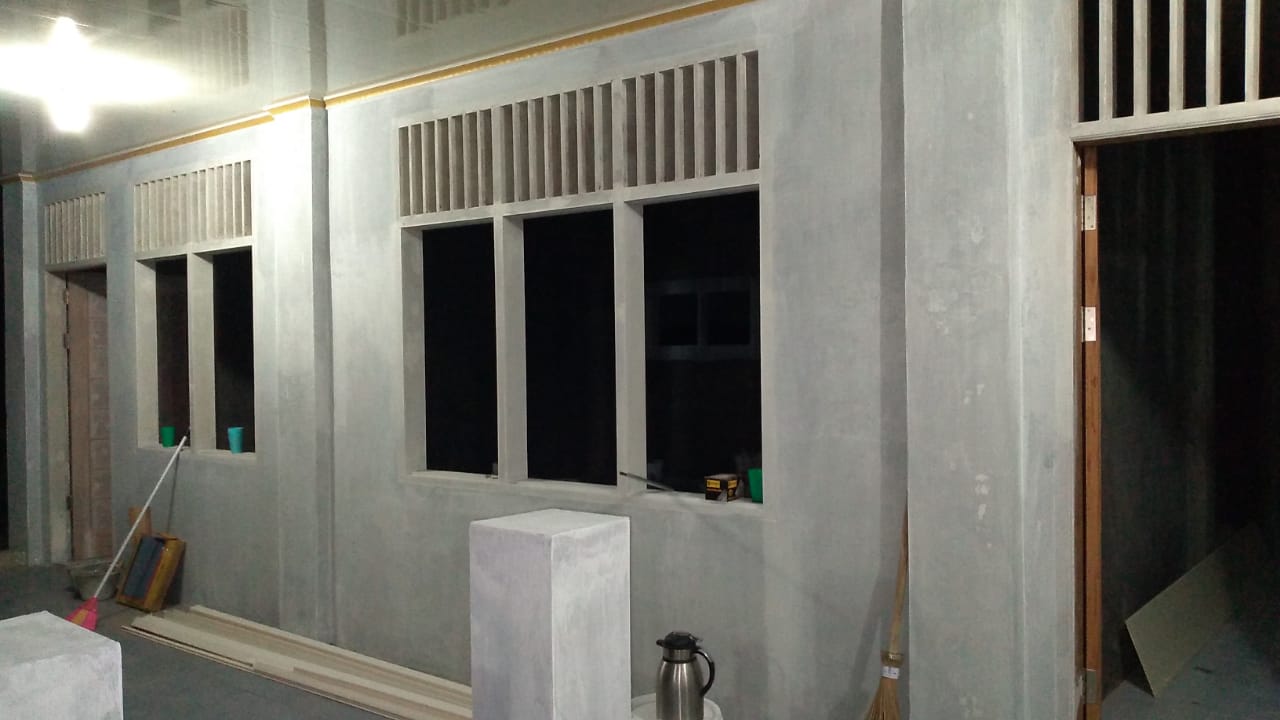

Plasteran dinding luar sudah selesai.

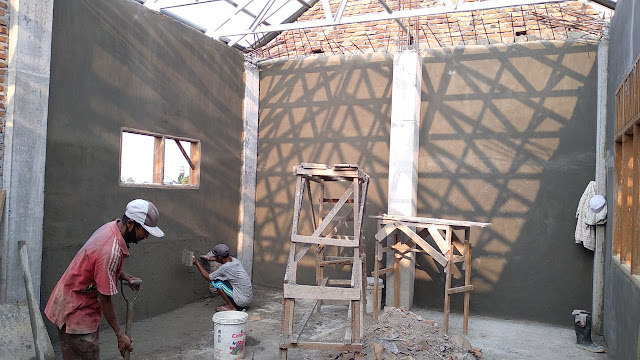

  Sedang memplaster dinding dalam ruang pertama.

Sedang memplaster dinding dalam ruang ketiga.

Penampakan atap teras depan ruang pertama dengan kerangka bajanya.

Penampakan teras depan ruang ketiga dengan baja ringannya.

Rabu, 03 Maret 2021
1.  Hari Ketigapuluhenam tukang bekerja, Rabu pagi hujan deras sehingga Tukang gak masuk kerja, tapi masuk tengah hari. Dan melanjutkan memplaster dinding.

Kamis, 04 Maret 2021
1.  Hari Ketigapuluhtujuh tukang bekerja, Kamis sore tukang sedang melanjutkan plasteran dinding. Dan anggota Mas'ud melanjutkan pemasangan atap.

Penampakan talang atap sebelah Barat.

Plasteran ruang pertama alhamdulillah sudah selesai.

Kondisi pemasangan atap pada ruangan kedua.

 Kondisi pemasangan atap pada ruangan ketiga.

Jum'at, 05 Maret 2021

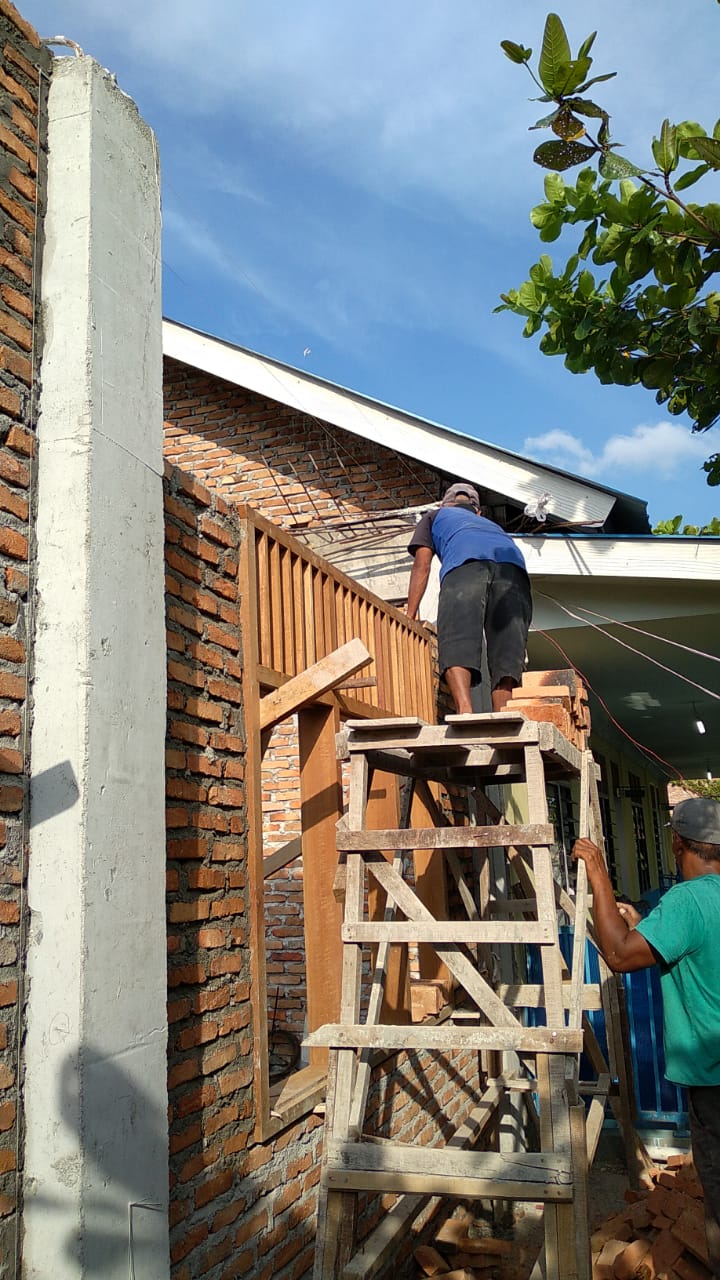

1.  Hari Ketigapuluhdelapan tukang bekerja, Jum'at sore tukang sedang melanjutkan plasteran dinding dalam ruang ketiga dan dinding dalam ruang tangga. Dan anggota Mas'ud melanjutkan pemasangan atap.

Sabtu, 06 Maret 2021
1.  Hari Ketigapuluhsembilan tukang bekerja, Sekretaris memantau pagi tapi membuat dokumentasi karena belum ada kegiatan.

Senin, 08 Maret 2021
1.  Hari Senin pagi memantau kondisi pekerjaan tapi tukang tidak masuk bekerja karena ada family para tukang dan kernet (famili pak Rusli ada yang meninggal, rumah didepan komplek Orlando).

Selasa, 09 Maret 2021
1.  Hari Keempatpuluh tukang bekerja, Selasa sore tukang melanjutkan plasteran dinding dalam ruangan dan memasang kabel listrik.

Instalasi kabel listrik teras depan ruang pertama.

Rabu, 10 Maret 2021
1.  Hari Keempatpuluhsatu tukang bekerja, tukang sedang acik acik tiang tiang ruangan.

Kamis, 11 Maret 2021
1.  Hari Keempatpuluhdua tukang bekerja, sebagian tukang dipakai untuk memplaster halaman TK satu hari. Dan sebagian lain masik acik acik tiang.

Jum'at, 12 Maret 2021
1.  Hari Keempatpuluhtiga tukang bekerja, tukang sedang acik acik tiang tiang ruangan. Dan 2 orang dipekerjakan lagi meneruskan plasteran halaman TK yang belum kelar.

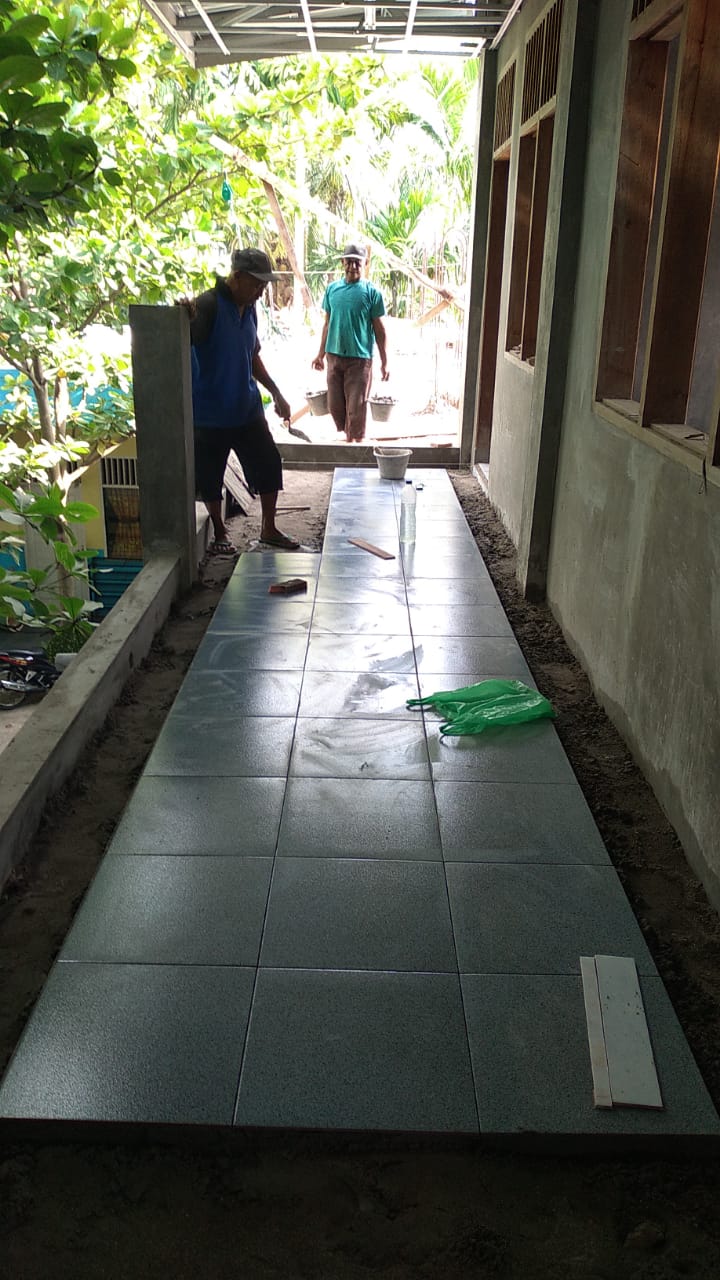

Kemudian ada masuk keramik untuk lantai ruangan dan teras.

Sabtu, 13 Maret 2021
1.  Hari Keempatpuluhsatu tukang bekerja, tukang sedang acik acik tiang tiang ruangan. Dan pemasangan pintu.

 Atap PVC dan Faktur

Senin, 15 Maret 2021
1.  Hari Keempatpuluhdua tukang bekerja, tukang sedang acik acik tiang tiang ruangan. Dan pemasangan pintu dan mulai pemasangan keramik lantai.

Selasa, 16 Maret 2021
1.  Hari Keempatpuluhtiga tukang bekerja, tukang sedang melanjutkan pemasangan keramik ruang pertama dan juga acik acik tiang luar.

Rabu, 17 Maret 2021
1.  Hari Keempatpuluhempat tukang bekerja, tukang sedang melanjutkan pemasangan keramik ruang pertama dan juga acik acik tiang luar dan memplaster dinding luar terakhir.

Kamis, 18 Maret 2021
1.  Hari kamis tukang libur karena mereka takziah di rumah family mereka yang meninggal dunia yaitutetangga depan sekolah.

Jum'at, 19 Maret 2021
1.  Hari Keempatpuluhlima tukang bekerja, tukang sedang melanjutkan pemasangan keramik ruang kedua dan ketiga dan juga mulai pemasangan puring atas pvc pada ruang pertama.

Pasang lantai keramik ruang ketiga

Pasang lantai  keramik ruang kedua.

Sabtu, 20 Maret 2021
1.  Hari Keempatpuluhenam tukang bekerja, tukang sedang melanjutkan pemasangan keramik ruang kedua dan ketiga dan juga melanjutkan pemasangan puring atas pvc pada ruang pertama.

Pemasangan keramik ruang kedua.

Pemasangan keramik ruang ketiga

Senin, 22 Maret 2021
1.  Hari Keempatpuluhtujuh tukang bekerja, tukang sedang melanjutkan pemasangan keramik ruang ketiga juga melanjutkan pemasangan plafon pvc pada ruang pertama.

Selasa, 23 Maret 2021
1.  Hari Keempatpuluhdelapan tukang bekerja, tukang sedang melanjutkan pemasangan keramik ruang ketiga juga melanjutkan pemasangan plafon pvc pada ruang pertama.

Rabu, 24 Maret 2021
1.  Hari Keempatpuluhsembilan tukang bekerja, tukang sedang mengecat dinding luar sebalah Barat dan melanjutkan pemasangan keramik ruang ketiga.

Kamis, 25 Maret 2021
1.  Hari Kelimapuluh tukang bekerja, tukang sedang mengecat dinding luar sebalah Barat dan melanjutkan pemasangan keramik ruang kedua.

Jum'at, 26 Maret 2021
1.  Hari Kelimapuluhsatu tukang bekerja, tukang sedang mengecat dinding luar sebalah Barat dan melanjutkan pemasangan keramik ruang kedua.

Sabtu, 27 Maret 2021
1.  Hari Kelimapuluhdua tukang bekerja, tukang sedang mengecat dinding luar sebalah Utara dan melanjutkan pemasangan puring teras.

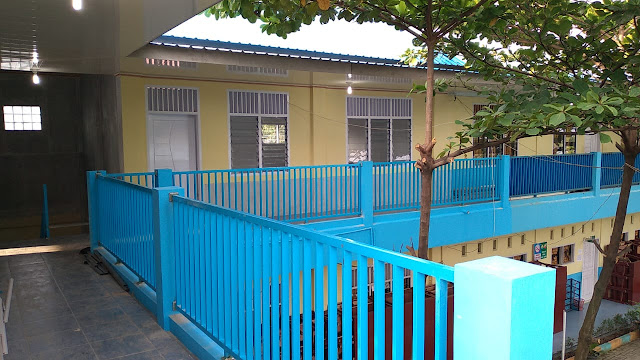

Senin, 29 Maret 2021
1.  Hari Kelimapuluhtiga tukang bekerja, tukang sedang mengecat dinding luar sebalah Utara dan melanjutkan pemasangan puring teras.

Selasa, 30 Maret 2021
1.  Hari Kelimapuluhempat tukang bekerja, tukang sedang mengecat dinding luar sebalah Utara dan melanjutkan pemasangan puring teras dan pemasangan keramik lantai teras.

Rabu, 31 Maret 2021

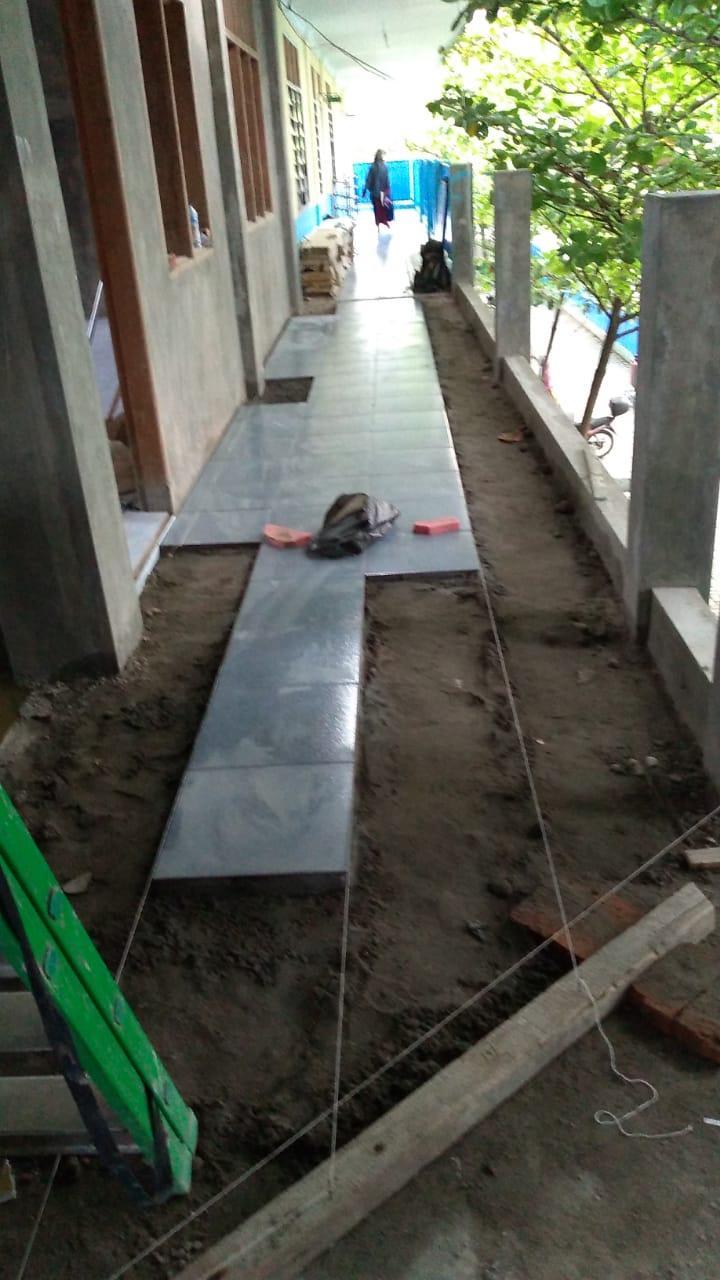

1.  Hari Kelimapuluhlima tukang bekerja, tukang sedang mengecat dinding dalam ruang pertama dan melanjutkan pemasangan puring teras dan pemasangan keramik lantai teras.

Kamis, 01 April 2021
1.  Hari Kelimapuluhenam tukang bekerja, tukang sedang mengecat dinding dalam ruang pertama dan melanjutkan pemasangan puring teras dan pemasangan keramik lantai teras.

Jum'at, 02 April 2021
1.  Hari Kelimapuluhtujuh tukang bekerja, tukang sedang mengecat dinding dalam ruang pertama dan melanjutkan pemasangan puring teras dan pemasangan keramik lantai teras.

Pemasangan atap pvc teras depan ruang pertama.

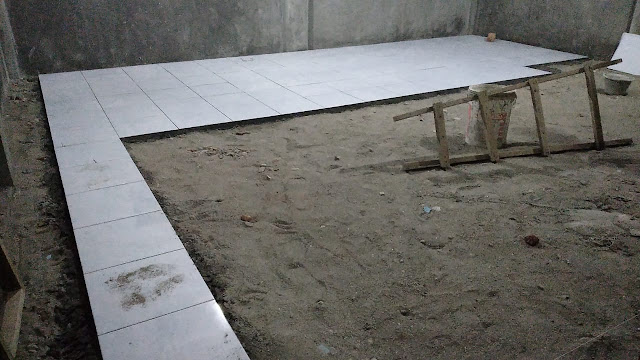

Pemasangan keramik lantai teras depan ruang ketiga.

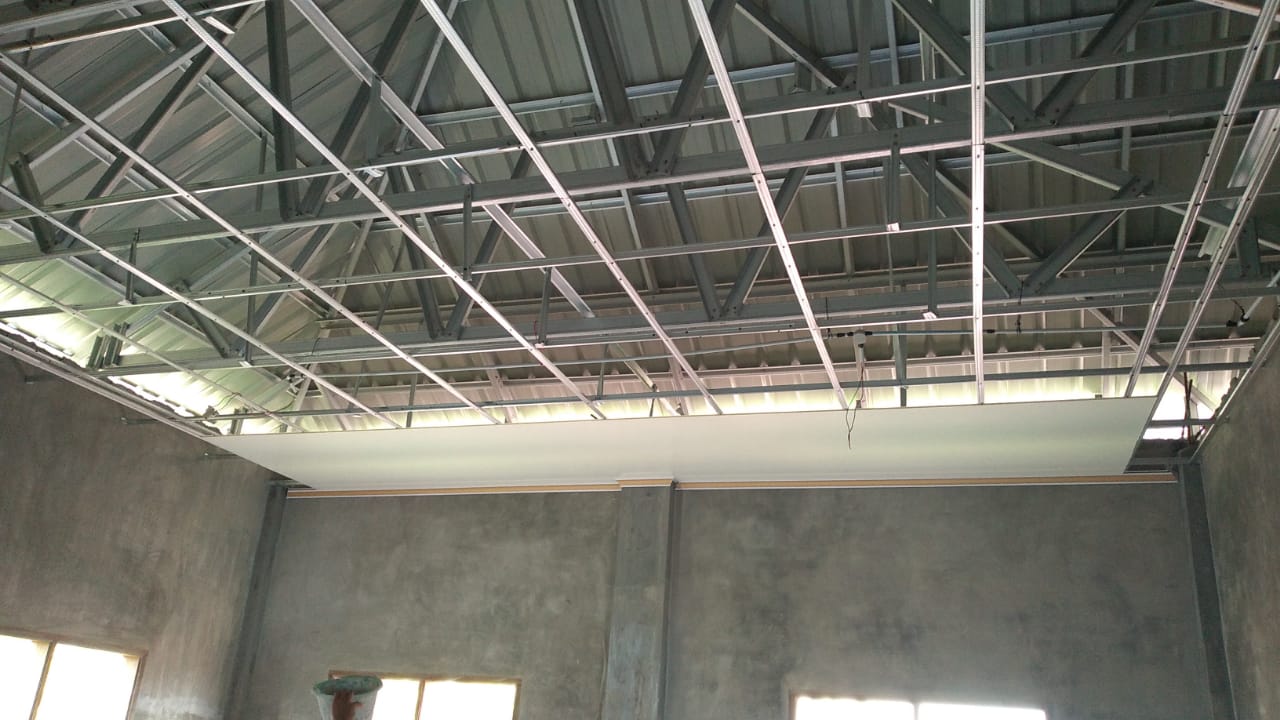

Kondisi atap teras depan ruang ketiga dilihat dari tangga.

Kondisi atap tangga masuk ke atas.

Kondisi lantai dua dilihat dari bawah.

Sabtu, 03 April 2021
1.  Hari Kelimapuluhdelapan tukang bekerja, tukang sedang mengecat dinding dalam ruang pertama dan melanjutkan pemasangan atap pvc teras dan pemasangan keramik lantai teras.

Senin, 05 April 2021
1.  Hari Kelimapuluhsembilan tukang bekerja, tukang sedang mengecat kusen ruang pertama dan melanjutkan pemasangan atap pvc teras depan ruang ketiga dan pemasangan keramik lantai teras.

Selasa, 06 April 2021
1.  Hari Keenampuluh tukang bekerja, tukang sedang mengecat kusen ruang pertama dan melanjutkan pemasangan atap pvc teras depan ruang ketiga dan pemasangan keramik lantai tangga.

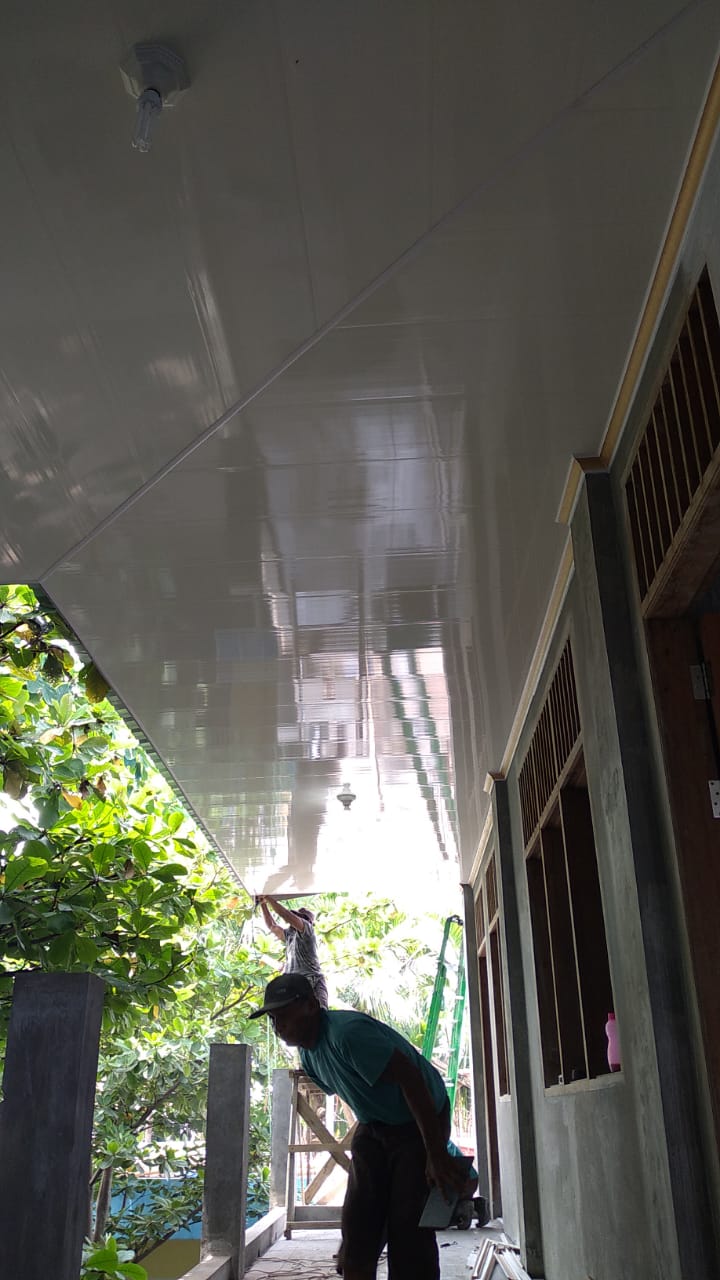

Pengecatan kusen ruang pertama oleh tukang.

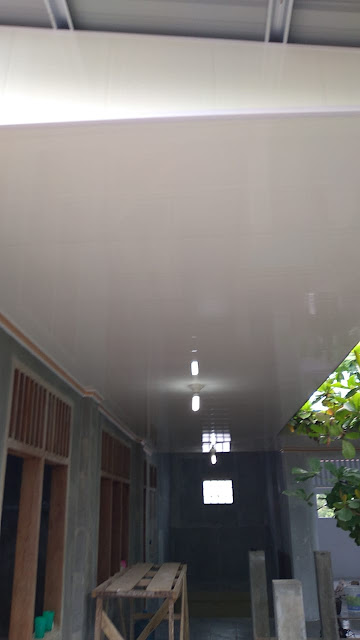

Pemasangan atap pvc teras depan ruang ketiga. Dan sudah hampir selesai.

Pemasangan keramik lantai tangga.

Rabu, 07 April 2021
1.  Hari Keenampuluhsatu tukang bekerja, tukang sedang mengecat kusen ruang pertama dan melanjutkan pemasangan puring ruang kedua dan pemasangan keramik lantai tangga.

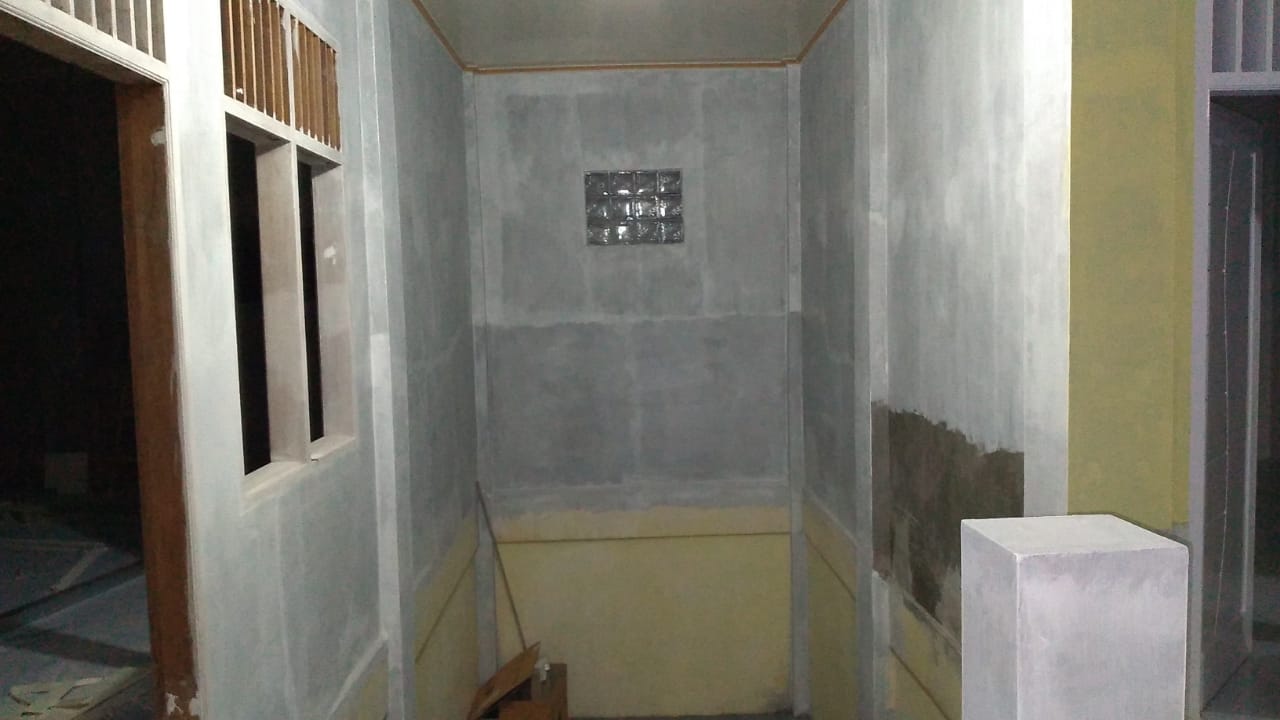

Kedapatan cacat pada tangga yaitu anak tangga dari atas ke bawah gak simetris alias mencong. Ini adalah proyek pembangunan sebelumnya yaitu oleh pak Naga.

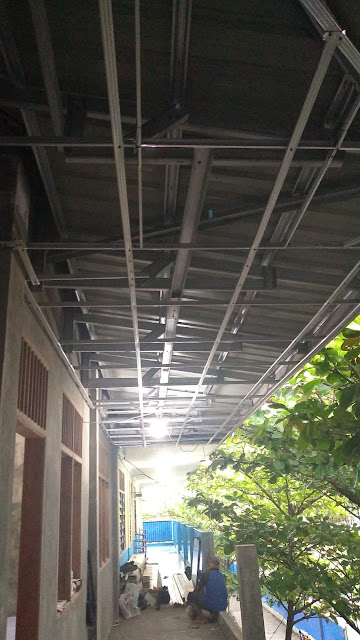

Kondisi dan penampakan atap teras depan ruang ketiga ketika sudah selesai. Foto diambil dari ujung ruang ketiga ke ruang tangga.

Penampakan teras depan ruang pertama. Foto diambil dari pinti ruang kedua ke arah ruang pertama.

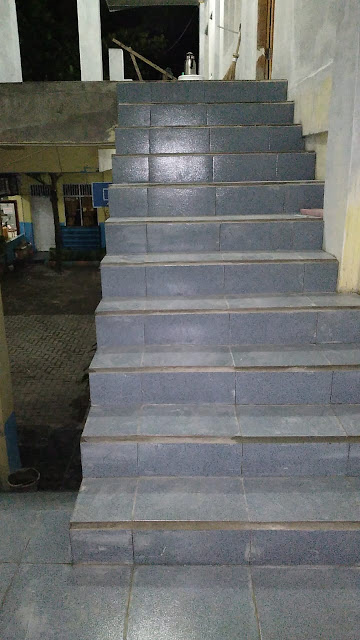

Kondisi pemasangan keramik lantai tangga.

Kamis, 08 April 2021
1.  Hari Keenampuluhdua tukang bekerja, tukang sedang mengecat kusen ruang pertama dan melanjutkan pemasangan puring ruang kedua dan pemasangan keramik lantai tangga.

 Pemasangan keramik tangga.

Pemasangan puring ruang kedua.

Jum'at, 09 April 2021
1.  Hari Keenampuluhtiga tukang bekerja, tukang sedang mengecat kusen ruang ketiga dan melanjutkan pemasangan puring ruang kedua dan pemasangan keramik lantai tangga.

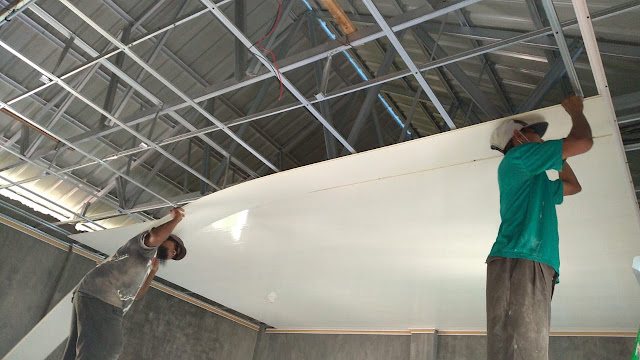

 Pemasangan atap pvc ruang kedua.

Sabtu, 10 April 2021
1.  Hari Keenampuluhempat tukang bekerja.

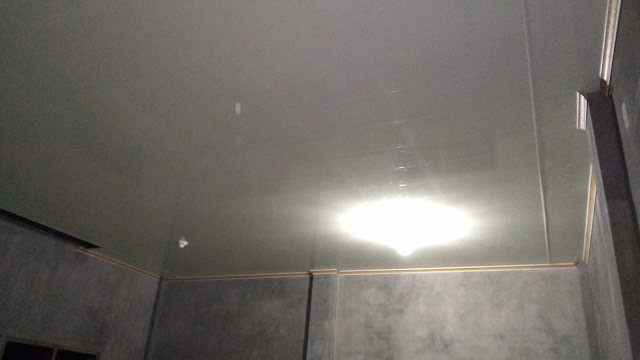

Penampakan lantai 2.

Penampakan tangga.

Penapakan atap pvc ruang kedua yang hampir selesai.

Penampakan dinding ruang pertama di cat kuning muda.

Penampakan dinding ruang ketiga masih di cat sealer.

Penampakan dinding ruang tangga.

Senin, 12 April 2021
1.  Tukang libur puasa pertama.

Selasa, 13 April 2021
1.  Hari Keenampuluhlima tukang bekerja.

Rabu, 14 April 2021
1.  Hari Keenampuluhenam tukang bekerja. Sedang memasang kaca jendela nako dan sedang renovasi ruangan kasir dan juga sedang mengecat dinding dalam ruang kedua.

Pemasangan kaca jendela nakok ruang pertama.

Pemasangan nat lantai keramik ruang pertama.

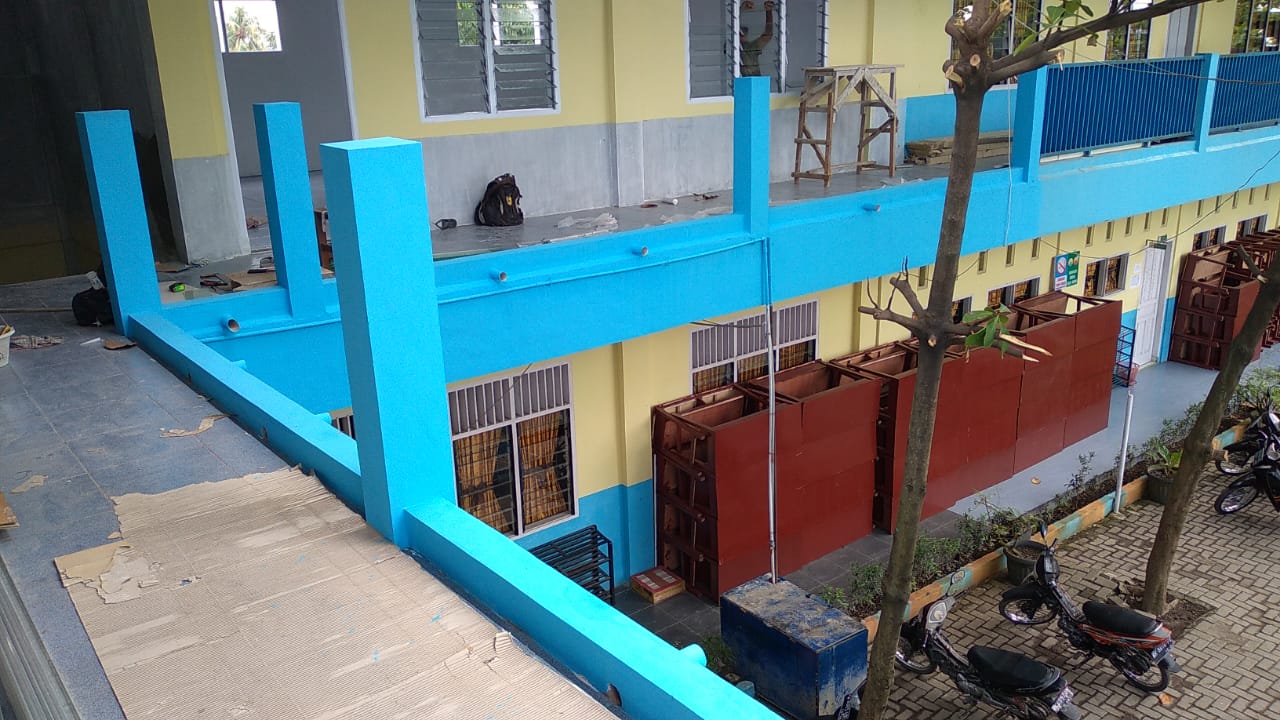

Tiang pagar sudah dicat biru.

Kamis, 15 April 2021
1.  Hari Keenampuluhtujuh tukang bekerja. Sedang memasang puring ruang ketiga dan sedang renovasi ruangan kasir dan juga sedang mengecat dinding dalam ruang kedua.

Renovasi untuk ruang kasir.

Pemasangan puring ruang ketiga.

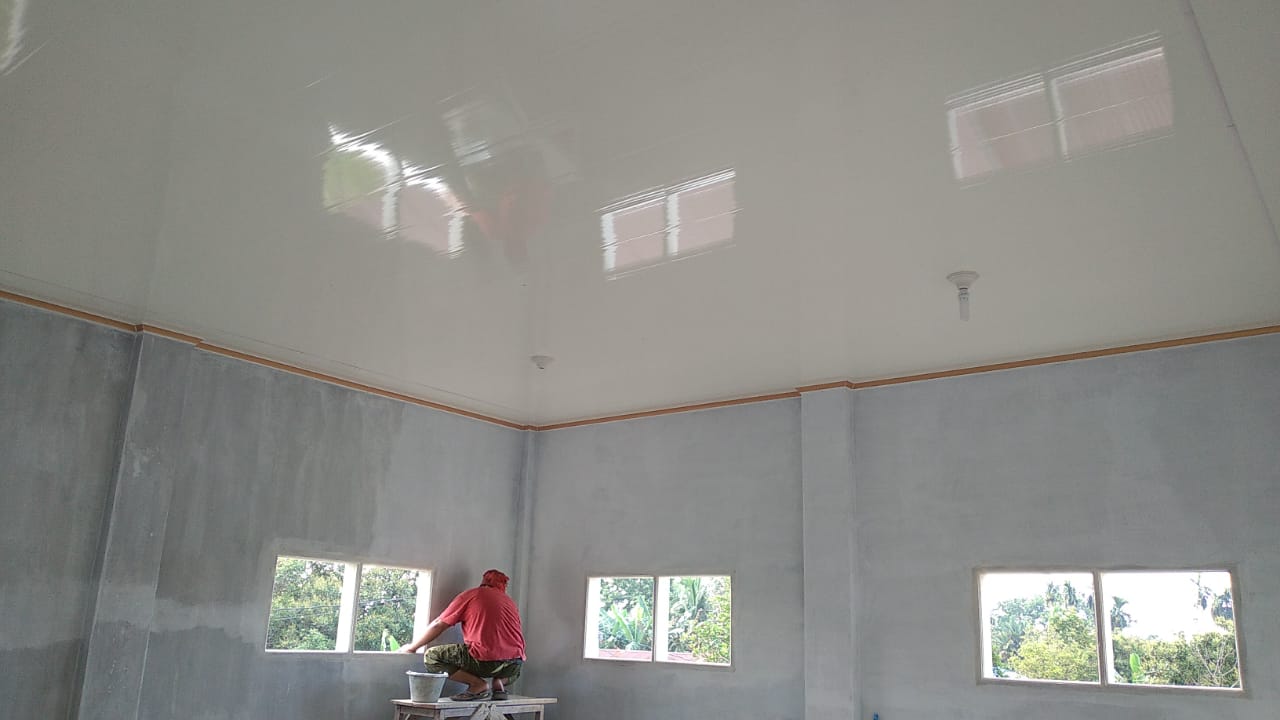

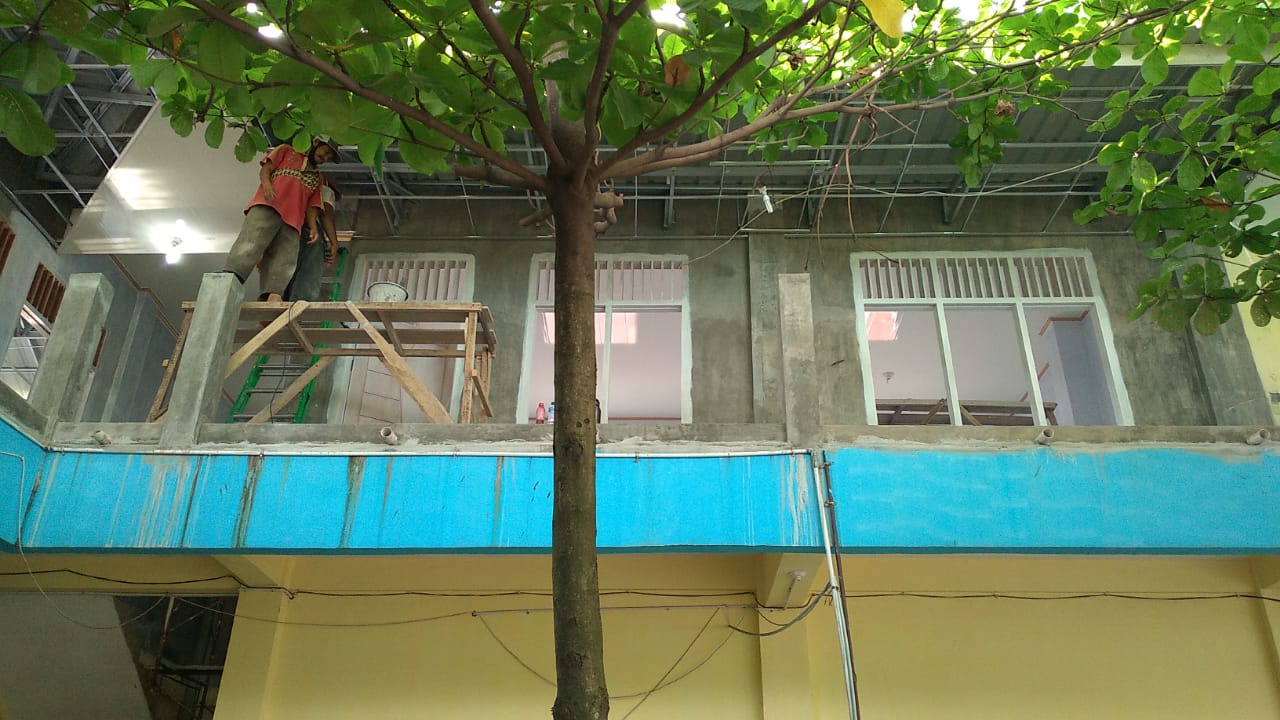

Pengecatan dinding dalam ruang kedua.

Pemasangan keramik tangga sudah selesai.

Pemasangan keramik tangga.

Renovasi untuk ruangan kasir.

Jum'at, 16 April 2021
1.  Hari Keenampuluhdelapan tukang bekerja. Sedang memasang puring ruang ketiga dan sedang renovasi ruangan kasir dan juga sedang mengecat dinding dalam ruang kedua.

Sabtu, 17 April 2021
1.  Hari Keenampuluhsembilan tukang bekerja. Sedang memasang atap pvc ruang ketiga dan sedang renovasi ruangan kasir dan juga sedang mengecat dinding dalam ruang kedua dan tukang lain ada memasang pagar besi untuk lantai dua .

Pagar besi lantai dua sudah dipasang.

Kondisi renovasi ruang kasir.

Ruang kasir.

Atap puring ruang kedua.

Senin, 19 April 2021
1.  Hari Ketujuhpuluh tukang bekerja. Sedang memasang puring ruang ketiga dan sedang renovasi ruangan kasir dan juga sedang mengecat dinding dalam ruang kedua.

Selasa, 20 April 2021
1.  Hari Ketujuhpuluhsatu tukang bekerja. Sedang memasang atap pvc ruang ketiga dan sedang renovasi ruangan kasir dan juga sedang mengecat dinding dalam ruang kedua.

Kondisi ruang kasir.

Pagar tangga sudah dipasang.

Atap pvc ruang ketiga sudah separoh dipasang.

Atap pvc ruang ketiga.

Komentar
